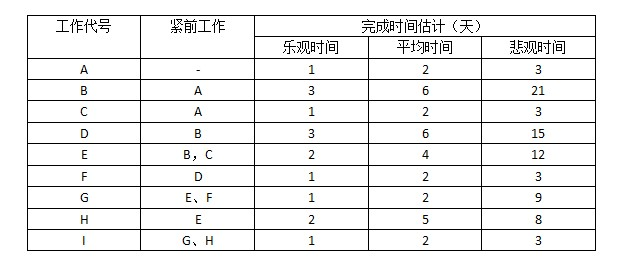

某工程项目群各子项目实施计划及关联关系如下表,任务D的期望时间是()天,任务E的

题库2022-08-02  60

问题 某工程项目群各子项目实施计划及关联关系如下表,任务D的期望时间是()天,任务E的自由时差是()天。问题1选项A.9B.8C.7D.6问题2选项A.0B.1C.2D.3

选项

答案 CA

解析 依据三点公式法:任务D的期望时间:(3+15+4×6)÷6=7天任务A的期望时间:2天任务B的期望时间:8天任务C的期望时间:2天任务E的期望时间:5天任务G的期望时间:3天任务H的期望时间:5天任务I的期望时间:2天然后依据表格中给出的关系绘制出PDM(单代号网络)图:自由时差:在不影响紧后活动的最早开始时间前提下,该活动的机动时间对于有紧后活动的活动,其自由时差等于所有紧后活动最早开始时间减本活动最早完成时间所得之差的最小值则任务E的自由时差=任务H的最早开始时间-任务E的最早完成时间=15-15=0。
