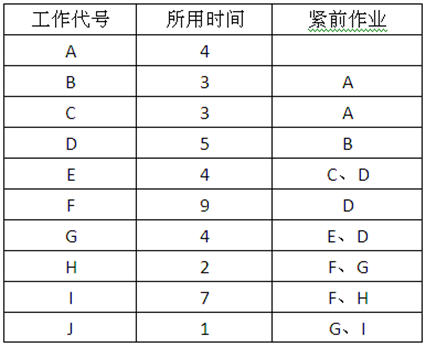

某工程有10项工作,其相互的依赖关系如下表所示,按照该工作关系,第()天后开始F

最全题库2022-08-02  52

问题 某工程有10项工作,其相互的依赖关系如下表所示,按照该工作关系,第()天后开始F工作,关键路径为()天,I工作的自由时差为()天。问题1选项A.11B.12C.13D.14问题2选项A.28B.29C.30D.31问题3选项A.0B.1C.2D.3

选项

答案 BDA

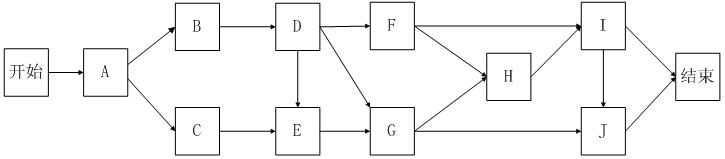

解析 这道题考查进度管理的知识。要正确做出这道题,首先得画出该项目的网络图,然后根据网络图来计划出关键路,进行后面计算,此题的单代号网络图如下:1) 先找出关键路径为ABDFHIJ,总工期各工作的历时之和为312) 计算各活动的ES与EF,这样就可以得到F工作的最早开始时间。F工作的紧前活动为D,所以依逻辑关系,可以得到FES=A+B+D的EF时间,得到FES=4+3+5=12(开始日期从0计).。3) 在网络图中,组成关键路径上的活动为关键活动,关键活动不允许延误,延误将影响到工期,关键活动的总时差为0,而工作I属于关键活动,所以I的总时差为0,自由时差也为0(因为自由时差小于等于总时差)。
