问题 南方X省试点建设重大自然灾害监测预警信息系统,计划部署50个PC监控终端和500个电子标签(RFID)。建设单位与承建单位签订了项目建设合同,与监理单位签订了项目监理合同。项目要求次年八月结束,在项目实施过程中发生如下事件:【事件1】由于项目的试点试验性,承建单位从3个厂商采购了不同型号的电子标签。电子标签全部到货后,监理工程师抽取了其中50个逐一检查,抽检比例、检查内容符合质量控制计划。监理工程师检查合格,在进货清单上签署“同意”后设备入库。一周后,承建单位又补充采购了10个电子标签。监理工程师按照抽检比例抽查了其中1个,检查合格后同意入库。【事件2】为有效掌握工程的实际进度,及时发现计划与实际的偏差,监理工程师小周在项目建设过程中绘制了下图。其中,曲线A是最早时间计划,曲线B是最迟时间计划,曲线N1是网络工程实际进度,曲线N2是软件开发实际进度。整个项目建设期间,小周始终严格记录并保管监理日志。【事件3】由于经费紧张,该项目要求严格控制成本。建设单位提出可以裁剪设计评审活动、减少专家支出、设备采购采取最低价中标策略;承建单位提出可以减少人员投入,延长工期到次年九月;监理单位提出谁实施谁负责,投资控制应由承建单位负全责。三方各执己见。【事件4】该项目完成系统设计后,南方几省突然发生严重冰灾。承建单位发现需要増增加“极端气候”预警监控子系统,项目经理马上通过电话向监理工程师小周提出需求变更。小周感到事态严重,当即同意变更。项目经理立即组织人马加班加点全力投入研发工作。项目出现新增子系统与其他几个子系统不兼容的问题,最终超支并延期。【问题1】(6分)请指出事件1中监理工程师工作的疏漏之处,并给出正确做法。【问题2】(4分)针对事件2:(1)请给出监理工程师采用的进度控制方法,并分析七月时的项目进展情况。(2)如果你是监理工程师,请在小周的工作基础上进行补充完善。【问题3】(5分)针对事件3:(1)请写出监理在投资控制应遵循的基本原则。(2)结合以上原则,三方的投资控制建议分别违反了哪一项?【问题4】(5分)作为项目监理工程师,如何对事件4进行变更控制?

选项

答案

解析 【问题1】(6分)
(1)疏漏1:第一批采购抽查时方法不当。(1分)
正确做法:大量设备到货时应针对不同型号分别抽查/随机抽查。(1分)
(2)疏漏2:签署同意即入库方法不当。(1分)
正确做法:入库抽查时还要有详细的抽查记录。(1分)
(3)疏漏3:第二批采购检查时抽查1个即入库的做法不当。(1分)
正确做法:少量设备采购时需要逐一检查。(1分)
(每条2分,共6分)

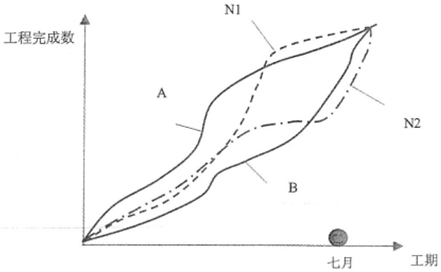

【问题2】(4分)
(1)香蕉曲线图法。(1分)
网络工程提前(1分),软件开发延期。(1分)
(2)建议承建单位对网络工程采取修正措施。(0.5分)
建议承建单位对软件开发采取修正措施。(0.5分)
【问题3】(5分)
(1)投资最优化原则、全面成本控制原则、动态控制原则、目标管理原则、责权利相结合原则。
(每个原则0.5分,满分2分)
(2)建设单位的建议违反投资最优化原则。(1分,多答不得分)
承建单位的建议违反投资最优化原则。(1分,多答不得分)
监理单位的建议违反全面成本控制原则。(1分,多答不得分)
(每条1分,共3分)
【问题4】(5分)
(1)应在变更前评估变更对项目计划、流程、预算、进度、可交付成果的影响;
(2)不应口头接受变更申请,每一个项目变更必须用变更申请单书面提出(紧急情况下可以接受口头申请,但需后续补充书面变更);
(3)在审批变更申请前,必须与总监理工程师商议所有提出的变更;
(4)变更必须获得项目三方责任人的书面批准才可实施;
(5)变更申请单批准后,必须要求承建单位修改项目整体计划,反映出该项变更。(每个1分,共5分)
本题重点考核信息化工程监理的手段和原则。
【问题1】
案例问题1,重点考核质量控制中的抽查手段(参考《信息系统监理师教程》6.4.4小节)。
【问题2】
案例问题2,重点考核进度控制的技术手段“香蕉”曲线图(参考《信息系统监理师教程》7.4.3小节)。
【问题3】
案例问题3,重点考核投资控制的原则(参考《信息系统监理师教程》8.1.1小节)。
【问题4】
案例问题4,重点考核变更控制监理人员必须遵守的原则(参考《信息系统监理师教程》9.4.1小节)。
