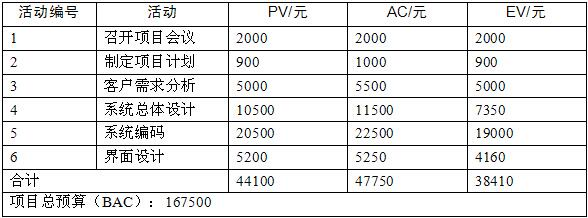

某信息化项目到2019年6月1日的成本执行数据如下表,根据下表数据当该项目为非典

免费题库2022-08-02  67

问题 某信息化项目到2019年6月1日的成本执行数据如下表,根据下表数据当该项目为非典型偏差时,完工估算(EAC)为 (请作答此空) 元,此项目目前 ( ) 。A.174860B.176840C.176804D.176480

选项 A.174860
B.176840
C.176804
D.176480

答案 B

解析 挣值计算:非典型偏差的完工估算EAC=AC+ETC=AC+BAC-EV=47750+167500-38410=176840;
