某项目6个月的预算如下表所示。表中按照月份和活动给出了相应的PV值,当项目进行到
某项目6个月的预算如下表所示。表中按照月份和活动给出了相应的PV值,当项目进行到
题库
2022-08-02
109
问题
某项目6个月的预算如下表所示。表中按照月份和活动给出了相应的PV值,当项目进行到3月底时,项目经理组织相关人员对项目进行了绩效考评,考评结果是完成计划进度的90%。

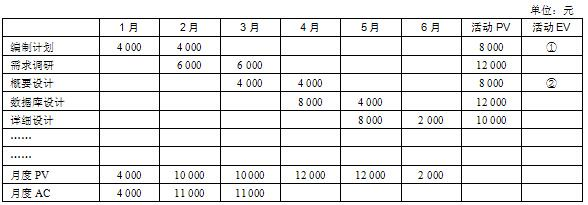

注:(表中活动之间的关系为F-S关系,即前一个活动结束,后一个活动才能开始)。【问题1】请计算3月底时项目的SPI、CPI、CV、SV值,以及表中①、②处的值(注:表中①处代表“编制计划”活动的EV的值,表中②处代表“概要设计”活动的EV值)。【问题2】(1) 如果项目按照当前的绩效继续进行,请预测项目的ETC(完成时尚需估算)和EAC(完成时估算)。(2) 请评价项目前3月的进度和成本绩效并提出调整措施。【问题3】假设项目按照当前的绩效进行直至项目结束,请在下图中画出从项目开始直到结束时的EV和AC的曲线,并在图中用相应的线段表明项目完成时间与计划时间的差(用“t”标注)、计划成本与实际成本的差(用“c”标注)。
选项
答案
解析
【问题1】3月底,PV=4 000+10 000+10 000=24 000AC=4 000+11 000+11 000=26 000SPI=90%SPI=EV/PVEV=SPI×PV=0.9×24 000=21 600CPI=EV/AC=21 600/26 000=83%CV=EV-AC=21 600-26 000=-4 400SV=EV-PV=21 600-24 000=-2 400①=4 000+4 000=8 000说明,当某活动完成后,就是EV=PV②=21 600-8 000-12 000=1 600说明3月底的总EV减去编制计划和调研的EV【问题2】(1)ETC=(BAC-EV)/CPI=(50 000-21 600)/0.83=34216.8EAC=AC+ETC=26 000+34 216.8=60 216.8(2)进度绩效:进度滞后。成本绩效:成本超支。调整措施:用效率高的人员更换效率低的人员,或提前开展数据库设计或详细设计工作。【问题3】AC与EV曲线可以是直线、曲线、折线,只要与PV的相对位置明确就可以,AC在最上面,PV在中间,EV在下面。
转载请注明原文地址:https://tihaiku.com/congyezige/2411484.html
本试题收录于:
中级 信息系统监理师题库软件水平考试初中高级分类
中级 信息系统监理师
软件水平考试初中高级
相关试题推荐
某公司拟开发手机邮件管理软件。经过公司研发部商议将该款软件的开发工作交给项目组蒋
以下选项中,( )不属于项目人力资源管理。A.团队建设 B.工资发放 C.
以下关于信息系统项目的叙述中,不正确的是( )。A.信息系统项目目标不精确
以下关于项目估算的叙述中,不正确的是( )。A.需要估算的项目参数包括项目规模
以下关于项目的说法中,不正确的是( )。A.项目具有明确的目标 B.项目有特
以下①~⑥中属于项目管理知识领域的是( )。 ①项目范围管理 ②项目时间管
信息系统项目的采购管理不包括( )。A.采购计划 B.人员获得 C.来源选
能力管理是所有IT服务绩效和能力问题的核心。能力管理的高级活动项目有三方面内容。
某婚庆公司为了便于开展和管理公司各项业务活动、方便用户,提高公司的知名度和影响力
计算机系统性能评价技术是按照一定步骤,选用一定的度量项目,通过建模和实验,对计算
随机试题
Itis,everyoneagrees,ahugetaskthatthechildperformswhenhelearnst
(Judge)______fromthisfact,hemustbeanhonestman.Judging从这件事情上判断,他肯定是一个诚实
PartⅡReadingComprehension(SkimmingandScanning)Directions:Inthispart,y
共用题干 WhatIsAnthrax(炭疽)?There'sbeena
在药物使用中,可使药物可控地、连续地释放,便于使用的剂型是A.局部用气雾剂 B
第一次判敲能缓解第二次的小刺激,这种规律称为“贝勃规律”。它表明当人经历强刺激后
2015年8月29日,全国人大常委会决定:在中国人民抗日战争暨世界反法西斯战争胜
能耐受摩擦和负重的是A.表层皮片 B.中厚皮片 C.全厚皮片 D.轴型皮瓣
某项非货币性资产交换具有商业实质,换入资产的公允价值能够可靠计量,但换出资产的公
(2018年真题)采用无缝钢管焊接成型,构造简单,制作方便,使用年限长,散热面积
最新回复
(
0
)
