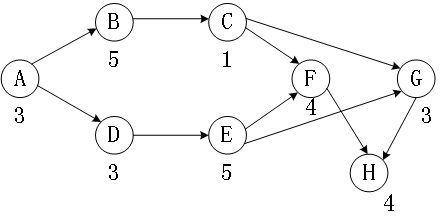

某项目包含的活动如下表所示,完成整个项目的最短时间为(  )周。不能通过缩短活动

资格题库2022-08-02  34

问题 某项目包含的活动如下表所示,完成整个项目的最短时间为(  )周。不能通过缩短活动(  )的工期,来缩短整个项目的完成时间。问题1选项A.16B.17C.18D.19问题2选项A.AB.BC.DD.F

选项

答案 DB

解析 PERT图是一个有向图,箭头表示任务,可以标上完成该任务所需的时间;箭头指向节点表示流入节点的任务的结束,并开始流出节点的任务,节点表示事件。用时最长的路径为关键路径。本题关键路径为:A、D、E、F、H,长度19,所以最短工期19周。由于B不是关键路径上的活动,所以压缩它,无法缩短整个项目的完成时间。
