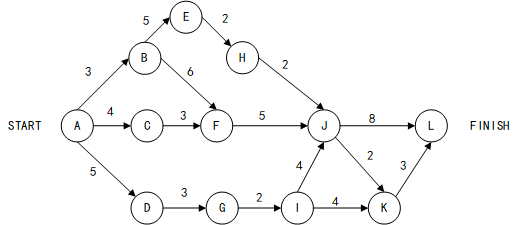

如下所示的软件项目活动图中,顶点表示项目里程碑,连接顶点的边表示包含的活动,边上

最全题库2022-08-02  41

问题 如下所示的软件项目活动图中,顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的权重表示活动的持续时间(天), 则完成该项目的最短时间为(  )天。在该活动图中,共有(  )条关键路径。A.17B.19C.20D.22A.1B.2C.3D.4

选项

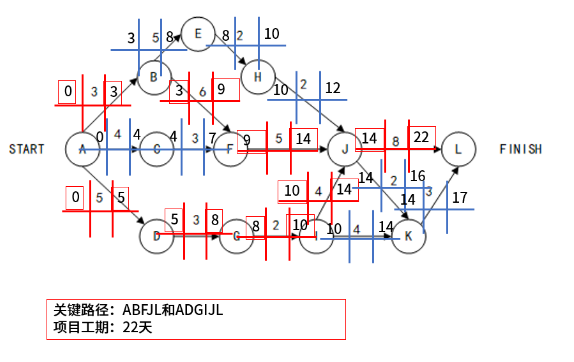

答案 DB

解析
