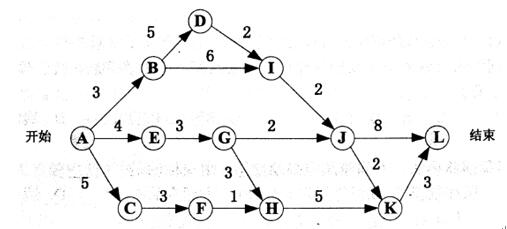

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

题库2022-08-02  44

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为(  )天。活动BD和HK最早可以从第(请作答此空 )天开始。(活动AB、AE和AC最早从第1天开始)A.3和10B.4和11C.3和9D.4和10

选项 A.3和10
B.4和11
C.3和9
D.4和10

答案 B

解析 项目的工期是从开始到结束持续时间最长的工作。题目中持续时间最长的是ABDIJL,需要时间20天。BD活动在AB活动结束之后便可以开始,所以最早开始时间为3。HK活动需要在AEGH与ACFH两条路径上的活动均完成之后,才能开始,所以最早开始时间为10。
转载请注明原文地址:https://tihaiku.com/congyezige/2407373.html

最新回复(0)
