进度安排的常用图形描述方法有Gantt图和PERT图。Gantt图不能清晰地描述

题库2022-08-02  127

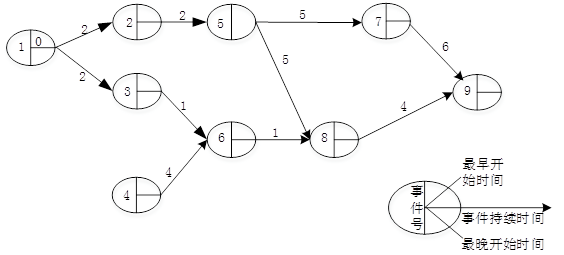

问题 进度安排的常用图形描述方法有Gantt图和PERT图。Gantt图不能清晰地描述(  ); PERT图可以给出哪些任务完成后才能开始另一些任务。下图所示的PERT图中,事件6的最晚开始时刻是(  )。问题1选项A.每个任务从何时开始B.每个任务到何时结束C.每个任务的进展情况D.各任务之间的依赖关系问题2选项A.0B.3C.10D.11

选项

答案 DC

解析 Gantt图是以图示的方式通过活动列表和时间刻度形象地表示出任何特定项目的活动顺序与持续时间。其思想简单,基本是一条线条图,横轴表示时间,纵轴表示活动(项目),线条表示在整个期间上计划和实际的活动完成情况。它直观地表明任务计划在什么时候进行,及实际进展与计划要求的对比。管理者由此极为便利地弄清一项任务(项目)还剩下哪些工作要做,并可评估工作是提前还是滞后,还是正常进行。计算如下:先计算每个任务的最早时间: 2号开始的最早时间是0+2=2,5号的2+2=4,7号是4+5=9,3号是0+2=2,4号是0,6的两个前驱任务3,4中取最迟的,则是4,8号的两个前驱任务是5和6,取最迟的是9,9的两个前驱是7,8,去最迟的时间是15.
接下来计算最迟开始时间,9号任务的最迟时间是15,就是最早开工时间,因为9是最后一个任务了。 倒过来计算7的最迟时间是15-6=9,8号的最迟是15-4=11,8号的前驱是6,因此6的最迟时间是11-1=10.其余依次类推即可。
转载请注明原文地址:https://tihaiku.com/congyezige/2405917.html

最新回复(0)
