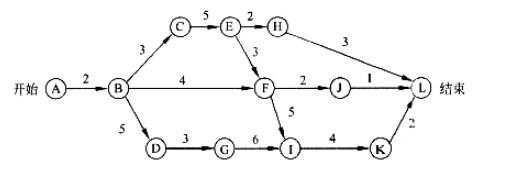

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

最全题库2022-08-02  38

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示该活动所需的天数,那么完成该项目的最少天数是 (请作答此空) ,EH最多可以晚 () 天开始而不会影响整个项目的进度。A.9B.11C.22D.24

选项 A.9
B.11
C.22
D.24

答案 D

解析 完成该项目的最少天数就是求关键路径,关键路径为ABCEFIKL,天数是24天;EH最多可以晚几天开始不影响整个项目进度就是EH可以晚几天之后,EH所在的路径的天数不超过24天,EH所在的路径是ABCEHL,天数是15天,所EH可以晚24-15=9天。
