某项目主要由A~I任务构成,其计划图(如下图所示)展示了各任务之间的前后关系以及

考试题库2022-08-02  40

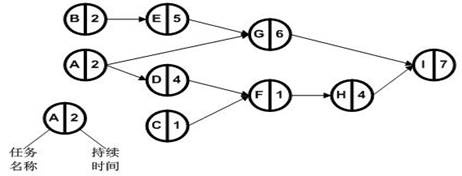

问题 某项目主要由A~I任务构成,其计划图(如下图所示)展示了各任务之间的前后关系以及每个任务的工期(单位:天),该项目的关键路径是  B→E→G→I  。在不延误项目总工期的情况下,任务A最多可以推迟开始的时间是   ( )  天A.0B.2C.5D.7

选项 A.0
B.2
C.5
D.7

答案 B

解析 关键路径是时间最长的那条路径,B→E→G→I这条路径耗时最长,总共2+5+6+7=20天。经过任务A的时间最长路径是A→D→F→H→I,总共2+4+1+4+7=18天。只要A的延误时间不超过20-18=2天,就不会对整体时间产生影响。
转载请注明原文地址:https://tihaiku.com/congyezige/2404981.html

最新回复(0)
