首页
登录
从业资格
某工程包括A、B、C、D、E、F、G、H八个作业,各个作业的紧前作业、所需时间和
某工程包括A、B、C、D、E、F、G、H八个作业,各个作业的紧前作业、所需时间和
练习题库
2022-08-02
54
问题

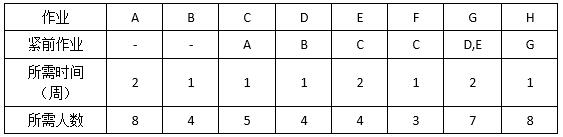

某工程包括A、B、C、D、E、F、G、H八个作业,各个作业的紧前作业、所需时间和所需人数如下表所示(假设每个人均能承担各个作业):
该工程的工期应为( )周。按此工期,整个工程至少需要( )人。问题1选项A.8B.9C.10D.11问题2选项A.8B.9C.10D.11
选项
答案
AB
解析

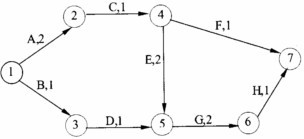

根据该工程八个作业的紧前作业以及所需时间,可画出如下网络计划箭线图:
其中,各条箭线分别表示各个作业,箭线上分别标记了作业名称和所需的时间。各作业之间由节点衔接。各节点从1到7编号,节点1为起点,节点7为终点。注意,每个箭线图只能有一个起点、一个终点。从上图看出,从起点到终点的路径有多条,作业时间之和最长的路径为ACEGH,即1-2-4-5-6-7。这就是该工程的关键路径。关键路径上各个作业时间之和就是整个工程所需的工期。因此,该工程所需工期为2+1+2+2+1=8周。为考察该工程每周所需的人数,就需要先确定各作业的时间安排。人们常用甘特图直观描述各作业的时间安排。对本题中的工程,可用甘特图表示如下:

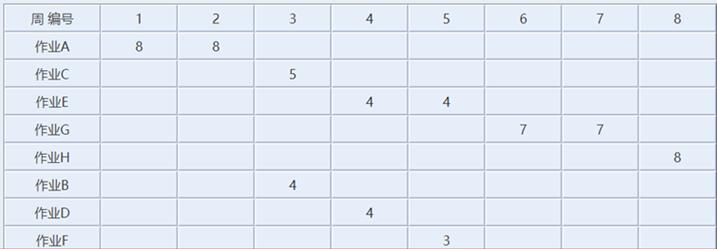

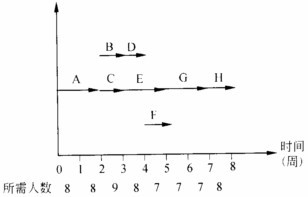

在不推迟工期的情况下,关键路径上的作业A、C、E、G、H在上述甘特图上的位置就已经确定了。作业A应安排在第1、2周,横坐标为(0,2);作业C应安排在第3周,横坐标为(2,3);作业E应安排在第4、5周,横坐标为(3,5);作业G应安排在第6、7周,横坐标为(5,7);作业H应安排在第8周,横坐标为(7,8)。非关键作业B和D必须依次在作业G之前安排,即在横坐标(0,5)中安排;作业F必须在作业C之后安排,即在横坐标(3,8)中安排。由于作业A、H都需要8人,整个工程所需的人数不会低于8人。为减少该工程所需的人数,作业B、D、F的灵活安排就要考虑平衡每周所需的人数。上图就是一种较好的安排。每周所需的人数就是该周各作业所需人数的累计。因此,该工程只要9人就可以完成。从招聘角度看,前3周大致需要9人,接着5周大致需要8人。总的来说,该工程至少需要9人。另一种安排作业和人数的办法是采用如下的表格:
其中,作业A、C、E、G、H的安排是确定的,作业B、D、F可以在指定范围内灵活安排,使每周人数累计有所变化,从而可以找出比较平衡人数的方案。
转载请注明原文地址:https://tihaiku.com/congyezige/2401746.html
本试题收录于:
高级系统分析师题库软件水平考试初中高级分类
高级系统分析师
软件水平考试初中高级
相关试题推荐
以下关于工程招标及准备阶段质量控制的要点及方法中,说法错误的是()A.协助
工程监理人员发现信息工程设计不符合相关工程质量标准或者合同约定的质量要求时,(
某网站提供电影票购买业务,消费者可以在网页上选择影院、影片、观影时间、座位、并可
在信息工程中,监理单位工作过程中会形成很多类文档,其中()是综合性文件。A.
()负责调解建设单位和承建单位的合同争议,处理索赔,审批工程延期。负责
监理()体系建设,监理服务质量管理的模式按照监理业务分工程类型特征、
在UML提供的图中,()用于按时间顺序描述对象之间的交互A.网络图
以下()不属于监理大纲的内容A.工程项目的监理工作基本方案 B.监理工
当专业监理工程师需要调整时,总监理工程师应()A.监理公司 B.监理
采取某些特定作业技术或开展某些活动,以达到质量要求,一般指的是()A.质量保
随机试题
SummaryListentothepassage.Forquestions26—30,completethenotesusingno
某工程公司在一大厦广场基础工程进行护坡桩锚杆作业。当天工地主要负责人、安全员、电
Routersperformthedecisionprocesstha
智能具有感知、记忆、自适应等特点,能够存储感知到的外部信息及由思维产生的知识,同
《中国药典》2015年版规定,血竭用高效液相色谱法测定,血竭素含量不得少于A.1
共用题干 RelievingthePain"Exercisemaybe
关于站用变运行规定中描述错误的有()。树脂绝缘干式站用变宜安装在室内。安装在室外
甲公司2×19年12月3日与乙公司签订产品销售合同。合同约定,甲公司向乙公司销售
(2020年真题)根据现行《标准设计施工总承包招标文件》工程总承包项目合同中的暂
(2015年真题)杨某曾在多个金矿从事风钻作业十多年,最近被诊断患有尘肺病。杨某
最新回复
(
0
)
