某软件企业为电信公司开发一套网上营业厅系统,以提升服务的质量和效率。项目组经过分

考试题库2022-08-02  34

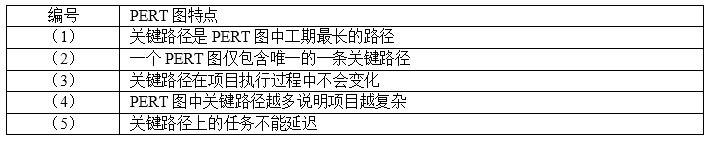

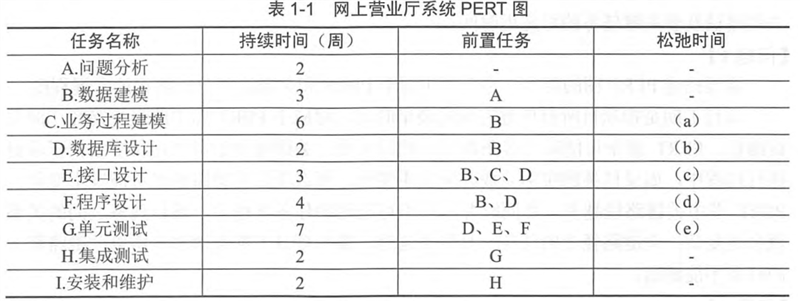

问题 某软件企业为电信公司开发一套网上营业厅系统,以提升服务的质量和效率。项目组经过分析,列出了项目开发过程中的主要任务、持续时间和所依赖的前置任务,如表1-1所示。在此基础上,绘制了项目PERT图。【问题1】(10分)PERT图采用网络图来描述一个项目的任务网络,不仅可以表达子任务的计划安排,还可以在任务计划执行过程中估计任务完成的情况。针对表1-2中关于PERT图中关键路径的描述(1)(5),判断対PERT图的特点描述是否正确,并说明原因。表1-2 PERT图特点描述【问题2】(5分)根据表1-1所示任务及其各项任务之间的依赖关系,计算对应PERT图中的关键路径及项目所需工期。【问题3】(10分)根据表1-1所示任务及其各项任务之间的依赖关系,分别计算对应PERT图中任务C~G的松弛时间(SlackTime),将答案填入(a)(e)中的空白处。

选项

答案

解析 【问题1】
(1)正确。项目中最长路径上的工作,是不能延误的,所以这条路径是一个项目成败关键,故命名关键路径。
(2)不正确。一个PERT图可以有多条关键路径。
(3)不正确。关键路径在项目执行过程中可能发生变化,只要非关键活动延误超过其总时差,关键路径就会发生变化。
(4)正确。关键路径越多,说明项目活动并行度高,而且大量任务不容延误,所以项目管理的复杂度高,风险也大。
(5)正确。关键路径上的任务不能延迟,一旦延迟会导致项目工期延长。
【问题2】
关键路径为:ABCEGHI,最短工期为25周。
【问题3】
(a)0        (b)3(c)0        (d)3(e)0
