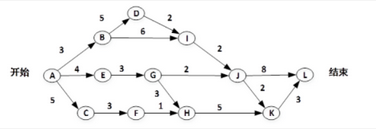

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动

考试题库2022-08-02  40

问题 某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为(  )天。活动BD和HK最早可以从第(  )天开始。(活动AB、AE和AC最早从第1天开始)A.. 3和10B. 4和11C. 3和9D. 4和10

选项 A.. 3和10
B. 4和11
C. 3和9
D. 4和10

答案 B

解析 BD活动在AB活动结束之后便可以开始,同时AB是第1天开始,而非第0天开始,所以最早开始时间为4。HK活动需要在AEGH与ACFH两条路径上的活动均完成之后,才能开始,所以最早开始时间为11。
转载请注明原文地址:https://tihaiku.com/congyezige/2397064.html

最新回复(0)
