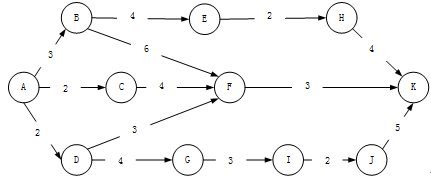

下图为某项目规划的的进度网络图(单位:周)。在实际实施过程中,活动B-E比计划延

资格题库2022-08-02  56

问题 下图为某项目规划的的进度网络图(单位:周)。在实际实施过程中,活动B-E比计划延迟了2周,活动J-K比计划提前了3周,则该项目的关键路径是(  ),总工期是(  )周。问题1选项A.A-D-G-I-J-KB.A-B-F-KC.A-B-E-H-KD.A-D-F-K问题2选项A.15B.14C.13D.12

选项

答案 CA

解析 B-E延迟了2周变成了6周,J-K提前了3周变成了2周,本道题可以采用代入法。
路径A-D-G-I-J-K,工期为2+4+3+2+2=13;
路径A-B-F-K,工期为3+6+3=12;
路径A-B-E-H-K, 工期为3+6+2+4=15;
路径A-D-F-K,工期为2+3+3=8。
关键路径是ABEHK,工期为3+6+2+4=15
对于很多路径要求计算工期的选择题,可以采用代入法快速计算。
转载请注明原文地址:https://tihaiku.com/congyezige/2303634.html

最新回复(0)
