已知某信息工程项目由A至I共9个活动构成,项目组根据项目目标,特别是工期要求,经

资格题库2022-08-02  36

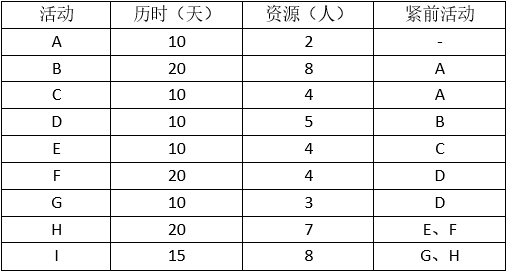

问题 已知某信息工程项目由A至I共9个活动构成,项目组根据项目目标,特别是工期要求,经过分析、定义及评审,给出了该项目的活动历时、活动所需资源及活动逻辑关系列表,如下表所示:【问题1】(2分)请指出该项目的关键路径和工期。【问题2】(6分)请给出活动C、E、G的总时差及自由时差。【问题3】(6分)项目经理以工期紧、项目难度高为由,向高层领导汇报申请组建12人的项目团队,但领导没批准。(1)领导为什么没有同意该项目经理的要求 若不考虑人员能力差异,该项目所需人数最少是多少个人 (2)由于资源有限,利用总时差、自由时差,调整项目人员安排而不改变项目关键路径和工期的技术是什么 (3)活动C、E、G各自最迟从第几天开始执行才能满足(1)中项目所需人数最少值 【问题4】(6分)在(1)~(6)中填写恰当内容(从候选答案中选择一个正确选项,将该选项编号填入答题纸对应栏内)。为了配合甲方公司成立庆典,甲方要求该项目提前1 0天完工,并同意支付额外费用。承建单位经过论证,同意了甲方要求并按规范执行了审批流程。为了保质保量按期完工,后续结合项目进度控制及项目人力资源管理方面的措施可以包括:①向(1)要时间,向(2)要资源;②压缩(3)上的工期;③加强项目人员的质量意识,及时(4),避免后期返工;④采取压缩工期的方法:尽量(5)安排项目活动,组织大家加班加点进行(6)。(1)~(6)供选择的答案:A.评审B.激励C.关键路径 D.非关键路径E.赶工F.并行G.关键任务 H.串行

选项

答案

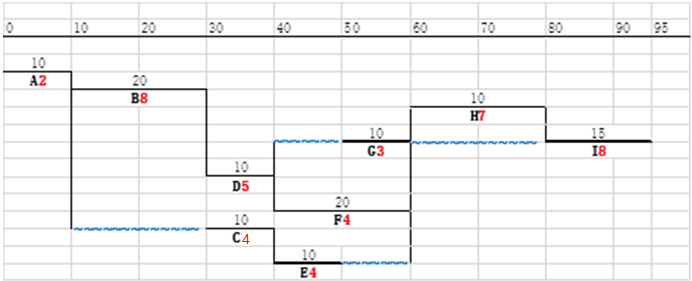

解析 【问题1】关键路径为A-B-D-F-H-I,工期为95天【问题2】活动C:ES=10,LS=40,C的总时差是30,自由时差为0活动E:ES=20,LS=50,E的总时差是30,自由时差为30活动G:ES=40,LS=70,G的总时差是30,自由时差为30【问题3】(1)领导不同意项目经理的要求是正确的,该项目需要的最少人数是9个人(2)资源平滑技术(3)C活动第31天开始,E活动第41天开始,G活动第51天开始就可以满足(1)中所需人数的最小值【问题4】(1)C(2)D(3)C(4)A(5)F(6)E【问题1】这一问主要考查我们对关键路径知识的掌握情况。关键路径是指网络路径的活动序列,该活动序列具有最长的总工期并决定了整个项目的最短完成时间。关键路径的工期决定了整个项目的工期。任何关键路径上的活动的延迟将直接影响项目的完成时间。一个项目可以有一个或多个并行的关键路径。关键路径法在不考虑任何资源限制的情况下,沿着项目进度网络路径进行顺推与逆推分析,计算出全部活动理论上的最早开始与完成日期、最晚开始与完成日期。通过计算出各活动的总时差后,确定活动总时差为0的活动为关键活动,所形成的活动序列称为关键路径。【问题2】总时差和自由时差的计算可以按照关键路径法正推和逆推得出。【问题3】此题需要用到时标网络图和自由时差综合应用。根据题目给出的信息可以画出上述的时标网络图。其实这个图上我们就可以看出关键路径是A-B-D-F-H-I,蓝色波浪线就是总浮动时间。我们可以看出C/E两个活动有30天的总时差,G活动有30天的总时差。利用这些时差我们可以平移这几个活动,这个就是资源平滑,更新以后的图如下:我们看到这个新的图上,第0到10天需要的人数是2人,第11到20天需要的人数是8人,第31到40天CD两项活动总共需要9人,第41到50天EF总共需要人数是8人,第51到60天FG两项活动总共需要7人,第61到80天H活动需要7人,第81到95天I活动需要8人。所以资源平滑后总需要的人数不超过9人。【问题4】此题考查的是对关键路径法的运用,一定要清楚“向关键路径要时间,向非关键路径要资源”的理念。此外还需要清楚进度压缩的方法,包括:1, 赶工,增加资源以加快进度,缺点是会增加成本。2, 快速跟进,合并部分工作达成加快进度,缺点是不是所有的项目都适用,而且可能增加风险。3, 压缩范围,减少工作量而加快进度,这个需要和客户协商,如果客户不接受则不能采用。
转载请注明原文地址:https://tihaiku.com/congyezige/2302991.html

最新回复(0)
