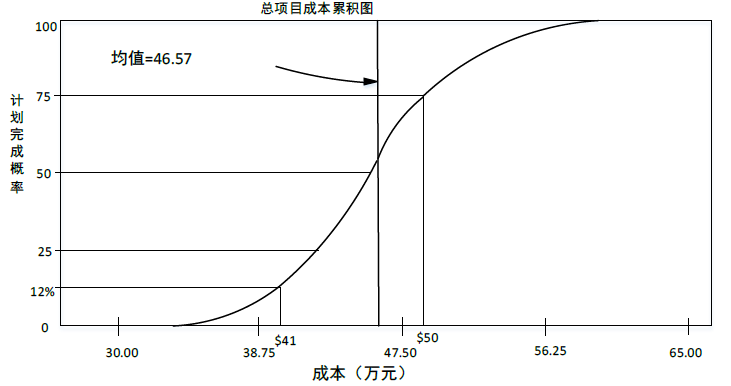

下图是某项目成本风险的蒙特卡罗分析图。以下说法中不正确的是(  )。 A.

考试题库2022-08-02  41

问题 下图是某项目成本风险的蒙特卡罗分析图。以下说法中不正确的是(  )。A.蒙特卡罗分析法也叫随机模拟法B.该图用于风险分析时,可以支持定量分析C.根据该图,41万元完成的概率是12%,如果要达到75%的概率,需要增加5.57万元作为应急储备D.该图显示,用45万元的成本也可能完成计划

选项 A.蒙特卡罗分析法也叫随机模拟法
B.该图用于风险分析时,可以支持定量分析
C.根据该图,41万元完成的概率是12%,如果要达到75%的概率,需要增加5.57万元作为应急储备
D.该图显示,用45万元的成本也可能完成计划

答案 C

解析 蒙特卡罗( Monte Carlo)分析也称为随机模拟法(“A.蒙特卡罗分析法也叫随机模拟法”是正确的),其基本思路是首先建立一个概率模型或随机过程,使它的参数等于问题的解,然后通过对模型或过程的观察计算所求参数的统计特征,最后给出所求问题的近似值,解的精度可以用估计值的标准误差表示。
该图为成本风险模拟结果图,可以支持风险的定量分析。故B选项说法是正确的。
从该图可以看出,项目在估算值41万元完成的概率是12%,如果要达到75%的概率,需要50万元,即需要增加9万(41万的22%)。C选项的说法不正确,所以此题选C。
用45万元的成本完成计划的概率应该在25%到50%之间。D选项的说法也是正确的。
