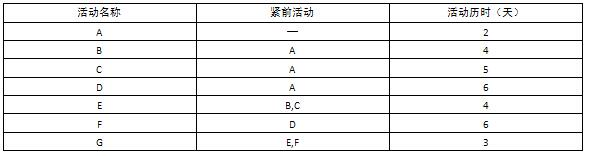

某项目包7个活动A、B、C、D、E、F、G,各活动的历史的估算和逻辑关系如下表所

题库2022-08-02  24

问题 某项目包7个活动A、B、C、D、E、F、G,各活动的历史的估算和逻辑关系如下表所示,则活动C的总浮动时间是 (请作答此空) 天,项目工期是 ( ) 天。A.0B.1C.2D.3

选项 A.0
B.1
C.2
D.3

答案 D

解析 先绘制网络图如下:由图可见,项目总工期:17天(关键路径为A—D—F—G),C工作的总浮动时间(TF):3天。
转载请注明原文地址:https://tihaiku.com/congyezige/2301624.html

最新回复(0)
