某系统集成公司选定李某作为系统集成项目A的项目经理。李某针对A项目制定了WBS,

题库2022-08-02  37

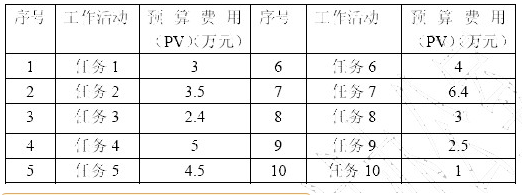

问题 某系统集成公司选定李某作为系统集成项目A的项目经理。李某针对A项目制定了WBS,将整个项目分为10个任务,这10个任务的单项预算如下表。到了第四个月月底的时候,按计划应该完成的任务是:1、2、3、4、6、7、8,但项目经理李某检查发现,实际完成的任务是:1、2、3、4、6、7,其他的工作都没有开始,此时统计出来花费的实际费用总和为25万元。 【问题1】请计算此时项目的PV、AC、EV(需写出计算过程)。 【问题2】请计算此时项目的绩效指数CPI和SPI(需写出公式)。 【问题3】请分析该项目的成本、进度情况,并指出可以在哪些方面采取措施以保障项目的顺利进行。

选项

答案

解析 本题主要考查成本控制中挣值分析的方法和应用。    挣值分析是成本控制的方法之一,核心是将已完成的工作的预算成本(挣值)按其计划的预算值进行累加获得的累加值,与计划工作的预算成本(计划值)和已经完成工作的实际成本(实际值)进行比较,根据比较的结果得到项目的绩效情况。
【问题  1 】    根据   PV   、   EV   、   AC   的概念可得到这三个数值。     PV   :到既定时间点前计划完成活动或   WBS   组件工作的预算成本。本题目中给出“到了第四个月月底的时候,按计划应该完成的任务是:   1   、   2   、   3   、   4   、   6   、   7   、   8   ”,因此   PV   应该是   1   、   2   、   3   、   4   、   6   、   7   、   8   活动计划值的累加。     AC   :在既定时间段内实际完成工作发生的实际费用。题目中给出“此时统计出来花费的实际费用总和为   25   万元”,因此   AC   为   25   万元。     EV   :在既定时间段内实际完成工作的预算成本。题目中给出“实际完成的任务是:   1   、   2   、   3   、   4   、   6   、   7   ”,因此   AC   为   1   、   2   、   3   、   4   、   6   、   7   活动计划值的累加。

【问题  2 】    需要掌握   CPI   和   SPI   的计算公式以及含义。     CPI   叫做成本绩效指数,   CPI=EV/AC   ,   CPI   值小于   1   表示实际成本超出预算,   CPI   大于   1   表示实际成本低于预算。     SPI   叫做进度绩效指数,   SPI=EV/PV   ,   SPI   值小于   1   表示实际进度落后于计划进度,   SPI   值大于   1   表示实际进度提前于计划进度。

【问题  3 】    根据问题   2   中计算出的   CPI   和   SPI   值分析实际项目的情况,并根据项目的实际情况提出相应的解决措施。



参考答案

【问题 1】  PV=3+3.5+2.4+5+4+6.4+3=27.3   AC=25   EV=3+3.5+2.4+5+4+6.4=24.3

【问题 2】  CPI=EV/AC=24.3/25=97.20%   SPI=EV/PV=24.3/27.3=89.01%

【问题 3】 进度落后,成本超支。 措施:用高效人员替换低效率人员,加班(或赶工),或在防范风险的前提下并行施工(快速跟进)。
转载请注明原文地址:https://tihaiku.com/congyezige/2301611.html
