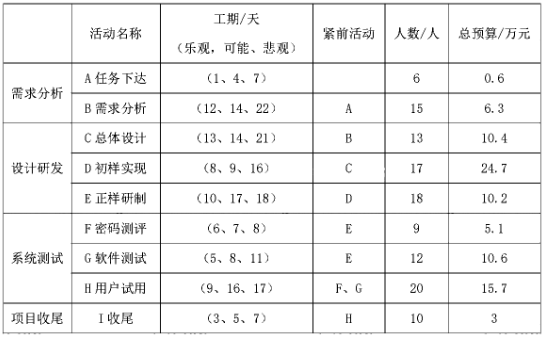

问题 已知某公司承担一个旅游信息监管系统的开发,整个项目划分为四个阶段九项活动,项目相关信息如表所示:[问题1](12分)结合案例:(1)每个活动的乐观、可能和悲观成本服从β分布,请计算每个活动的成本,并绘制项目的时标网络图。(2)如果项目人员均为多面手,可以从事任意活动,请指出项目实施需要的最少人数。[问题2](3分)请确定项目的关键路径,工期。[问题3](6分)项目进展到第70天时,项目已完成总工作量的3/4,花费60万元,请计算此时项目的PV、EV、SV和CV值(假设项目每项活动的日工作量相同,计算结果精确到整数)。[问题4](4分)请指出当前项目绩效情况,并说明项目经理应该采取哪些措施?

选项

答案

解析 【问题1】(12分)(1)A=(1+4*4+7)/6=4天B=(12+4*14+22)/6=15天C=(13+4*14+21)/6=15天D=(8+4*9+16)/6=10天E=(10+4*17+18)/6=16天F=(6+4*7+8)/6=7天G=(5+4*8+11)/6=8天H=(9+4*16+17)/6=15天I=(3+4*5+7)/6=5天(最多得2分)(画出图得9分)(2)最少需要21人。(1分)【问题2】(3分)关键路径为ABCDEGHI。(2分)工期为88天。(1分)【问题3】(6分)按照计划,项目进展到70天时,应该已经完成了ABCDEFG等活动,H应该做了2天。PV=0.6+6.3+10.4+24.7+10.2+5.1+10.6+(15.7/15)*2=70万元 (1分)AC=60万元BAC=0.6+6.3+10.4+24.7+10.2+5.1+10.6+15.7+3=86.6万元EV=86.6*(3/4)=65万元 (1分)SV=EV-PV=65-70=-5万元 (2分)CV=EV-AC=65-60=5万元 (2分)【问题4】(4分)由于进度偏差SV<0,成本偏差CV>0,所以目前绩效是进度落后(1分),成本节约(1分)可采取的措施:赶工、使用高素质的资源或经验更丰富的人员、改进方法或技术,以提高生产效率。(2分)
