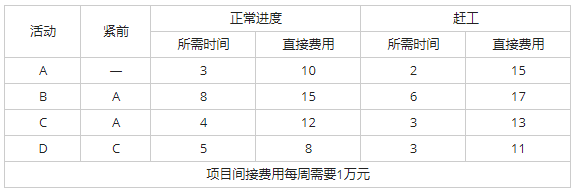

某项工程的活动明细如下表(时间:周:费用:万元): 项目总预算由原

题库2022-08-02  32

问题 某项工程的活动明细如下表(时间:周:费用:万元):项目总预算由原先的60万元增加到63万元,根据上表,在预算约束下该工程最快能完成时间为(  )周,所需项目总费用为(  )万元。问题1选项A.9B.8C.14D.12问题2选项A.60B.64C.56D.45

选项

答案 AA

解析 本题考查知识点为控制进度中如何缩短活动工期。
本题中关键路径为A-C-D,原本的总工期为12周。由于预算有限制,在63万以内,想要最快完成工程,采用压缩费用最低为原则。
按照首先考虑压缩关键活动A、C、D,工期虽最短为8周,但是总预算=8周的间接费用+压缩后的费用=8+15+17+13+11=64万>预算63万。
所以采取时间压缩B、C、D,不压缩A。得出总工期为9周,费用为10+17+13+11+9×1=60万元。
