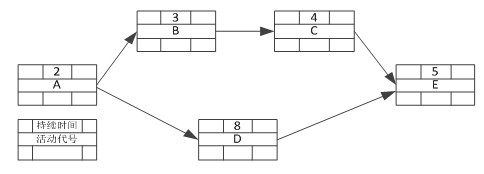

在下面的项目网络图中(时间单位为天),活动B的自由时差和总时差分别为(  ),如

资格题库2022-08-02  30

问题 在下面的项目网络图中(时间单位为天),活动B的自由时差和总时差分别为(  ),如果活动A的实际开始时间是5月1日早8时,在不延误项目工期的情况下,活动B最晚应在(  )前结束。问题1选项A.0,0B.0,1C.1,0D.1,1问题2选项A.5月5日早8时B.5月6日早8时C.5月7日早8时D.5月8日早8时

选项

答案 BC

解析 本考题考查的知识点为关键路径法,总时差和自由时差基础知识。
正向推导、反向推导得出B的ES为2,EF为5,LS为3,LF为6,C的ES为5,EF为9,LS为6,LF为10。所以B的自由时差=C的ES–B的EF=5-5=0,B的总时差=B的LS-B的ES=3-2=1。因为B的LF为6,说明最晚可以在5月6日下班的时候完成活动B的工作内容,换句话说,也就是5月7日早上8点以前必须完成活动B的工作内容。
转载请注明原文地址:https://tihaiku.com/congyezige/2297361.html

最新回复(0)
