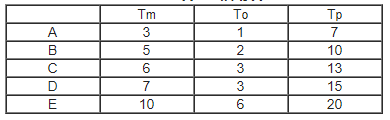

问题 某项目由ABCDE五个活动构成,完成各活动工作所需要的最可能时间(Tm)、最乐观时间(To)、最悲观的时间(Tp)(天)见下表:各活动之间的依赖关系如下:图11-4进度网络图则该项目工期估算约为(  )天。A.22B.23C.24D.25

选项 A.22
B.23
C.24
D.25

答案 C

解析 本考题考查的知识点为三点估算法计算题。
首先用三点估算法分别计算每个活动的期望工期,求出关键路径和工期。
根据三点估算法工期估算=最乐观时间+4*最可能时间+最悲观时间。
A=(1+4*3+7)/6=20/6=3.33
B=(2+4*5+10)/6=32/6=5.33
C=(3+4*6+13)/6=40/6=6.66
D=(3+4*7+15)/6=46/6=7.66
E=(6+4*10+20)/6=11
关键路径为BDE,工期为24天。
