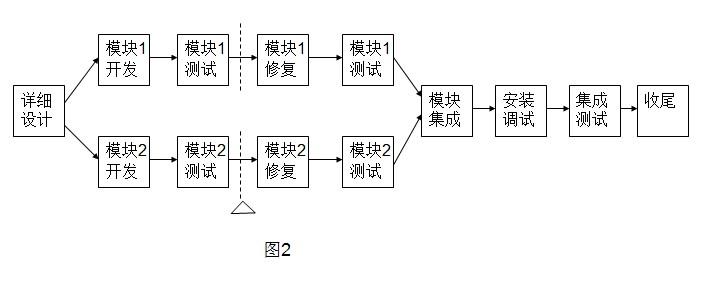

某项目进入详细设计阶段后,项目经理为后续活动制定了如图2所示的网络计划图,图中的

题库2022-08-02  36

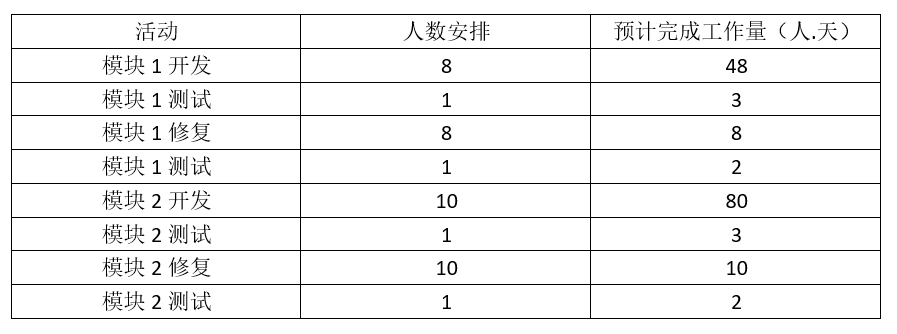

问题 某项目进入详细设计阶段后,项目经理为后续活动制定了如图2所示的网络计划图,图中的“△”标志代表开发过程的一个里程碑,此处需进行阶段评审,模块1和模块2都要通过评审后才能开始修复。项目经理对网络图中的各活动进行了成本估算,估计每人每天耗费的成本为1000元,安排了各活动的人员数量并统计了模块1、模块2的开发和测试活动的工作量(如表2所示),其中阶段评审活动不计入项目组的时间和人力成本预算,如表2所示。[问题1] (3分)请计算该项目自模块开发起至模块测试全部结束的计划工期。[问题2]  (10分)详细设计完成后,项目组用了11天才进入阶段评审。在阶段评审中发现:模块1开发已完成,测试尚未开始;模块2的开发和测试均已完成,修复工作尚未开始,模块2的实际工作量比计划多用了3人?天。(1)请计算自详细设计完成至阶段评审期间模块1的PV、EV、AC,并评价其进度和成本绩效。(2)请计算自详细设计完成至阶段评审期间模块2的PV、EV、AC,并评价其进度和成本绩效。[问题3] (8分)(1)如果阶段评审未作出任何调整措施,项目仍按当前状况进展,请预测从阶段评审结束到软件集成开始这一期间模块l、模块2的ETC(完工尚需成本)(给出公式并计算结果)。(2)如果阶段评审后采取了有效的措施,项目仍按计划进展,请预测从阶段评审结束到软件集成开始这一期间模块1、模块2的ETC(完工尚需成本)(给出公式并计算结果)。[问题4]  (4分)请结合软件开发和测试的一般过程,指出项目经理制定的网络计划和人力成本预算中存在的问题。

选项

答案

解析 【问题1】 (3分)
计划工期:8+3+1+2=14天。

【问题2】
(1) 自详细设计完成至阶段评审期间模块1的PV、EV、AC,并评价其进度和成本绩效。
PV=(48+3)*1000=51000元。 (1分)
EV=48*1000=48000元。(1分)
AC=8*1000*11=88000元。(1分)
CPI=EV/AC=0.55,成本超支。(1分)
SPI=EV/PV=0.94,进度滞后。 (1分)

(2) 自详细设计完成至阶段评审期间模块2的PV、EV、AC,并评价其进度和成本绩效。
PV=(80+3)*1000=83000元。 (1分)
EV=PV=83000元。(1分)
AC=83000+3*1000=86000元。(1分)
CPI=EV/AC=0.97,成本略有超支。(1分)
SPI=EV/PV=1,进度与计划相符。 (1分)


【问题3】
(1)如果阶段评审未作出任何调整措施,项目仍按当前状况进展,请预测从阶段评审结束到软件集成开始这一期间模块1、模块2的ETC(完工尚需成本)(给出公式并计算结果)。
ETC1=(BAC-EV)/CPI=(51000+8000+2000-48000)/(48000/88000)=23833元。(2分)
ETC2=(BAC-EV)/CPI=(83000+10000+2000-83000)/(83000/86000)=12000/(83/86)=12434元。(2分)

(2)如果阶段评审后采取了有效的措施,项目仍按计划进展,请预测从阶段评审结束到软件集成开始这一期间模块1、模块2的ETC(完工尚需成本)(给出公式并计算结果)。
ETC1=(BAC-EV =(51000+8000+2000-48000) =13000元。    (2分)
ETC2=(BAC-EV)=(83000+10000+2000-83000) =12000元。 (2分)

【问题4】(每点1分,共4分)
1、网络计划图中缺少系统测试、试运行和验收活动。
2、集成测试应在安装调试之前进行。
3、里程碑时间点设置不合理,不应设置在单元测试阶段中间。
4、评审活动应计入项目组的时间和成本预算。
5、模块2的开发工作量明显多于模块1,其测试工作量一般也应大于模块1,但本题中是相同的。
转载请注明原文地址:https://tihaiku.com/congyezige/2297176.html

最新回复(0)
