在软件开发项目中,关键路径是项目事件网络中(  ),组成关键路径的活动称为关键活

最全题库2022-08-02  35

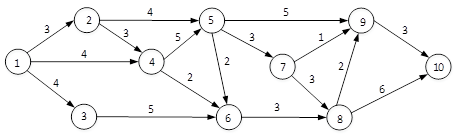

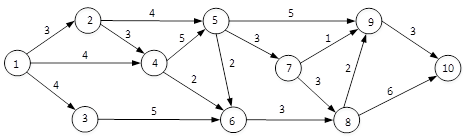

问题 在软件开发项目中,关键路径是项目事件网络中(  ),组成关键路径的活动称为关键活动。下图中的关键路径历时(  )个时间单位。问题1选项A.最长的回路B.最短的回路C.源点和汇点间的最长路径D.源点和汇点间的最短路径问题2选项A.14B.18C.23D.25

选项

答案 CC

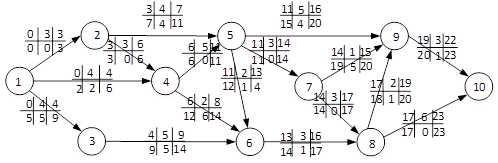

解析 图论中给出了关键路径的定义,即源点到汇点的最长路径为关键路径。关键路径的识别与计算:方法一:通过观察法可识别出关键路径为1-2-4-5-7-8-10,此历时最长的路径的历时为3+3+5+3+3+6=23。方法二:计算出此双代号网络图的六标识,即最早开始ES、最早结束EF、历时DU、最迟开始LS、最迟结束LF、总时差TF。用正推法计算ES、EF,用推倒法计算LF、LS;TF=LS-ES=LF-EF,总时差为0的活动一定在关键路径上。同样可识别出关键路径为1-2-4-5-7-8-10。识别出关键路径后,将关键路径上的活动历时相加,即可得到关键路径的历时为23。
