某工程包括A、B、C、D、E、F、G、H八个作业,各个作业的紧前作业、所需时间和

admin2022-08-02  32

问题 某工程包括A、B、C、D、E、F、G、H八个作业,各个作业的紧前作业、所需时间和所需人数如下表所示(假设每个人均能承担各个作业) :该工程的工期应为()周。按此工期,整个工程至少需要()人。问题1 A.8 B.9 C.10 D.11问题2 A.8 B.9 C.10 D.11

选项

答案 AB

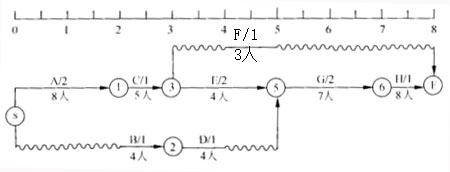

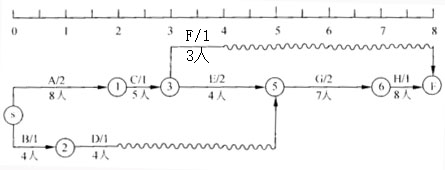

解析 计算的是工程工期,该题比较简单,关键是将网络图画对,无论是双代号、单代号都可以。可直观地看出关键路径,将此路径上活动历时相加得出工期。依据给定条件画出双代号网络图,再加时标,并对该网络图进行调整,形成时标网络图。如下图所示:从上图可以直观地看出,关键路径为ACEGH,工程工期为2+1+2+2+1=8。计算工程使用资源的最小值。可依据时标网络图进行分析。依据时标网络图可以清晰体现某一时间段哪些活动必须同时进行,哪些活动或路径上存在可利用的机动时间,即自由时差或总时差。对上面的时标图进行分析,调整活动B、D、F的执行时间,使同一时间段内使用的资源最少。如下图所示:可见,第3周时活动B、C并行,共需要9人,其余时间段所需人数均少于9人。
