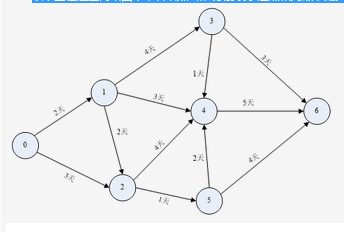

以下工程进度网络图中,若结点0和6分别表示起点和终点,则关键路径为 ( ) 。

练习题库2022-08-02  21

问题 以下工程进度网络图中,若结点0和6分别表示起点和终点,则关键路径为 (  ) 。A 0→1→3→6B 0→1→4→6C 0→1→2→4→6D 0→2→5→6

选项 A 0→1→3→6
B 0→1→4→6
C 0→1→2→4→6
D 0→2→5→6

答案 C

解析 本题主要考查关键线路。所谓关键线路:① 在一条线路中,每个工作的时间之和等于工程工期,这条线路就是关键线路。② 若在一条线路中,每个工作的时差都是零,这条线路就是关键线路。根据定义我们可以求出关键线路是0→1→2→4→6,答案是C。
