某信息系统集成项目包括7个作业(A~G),各作业所需的时间、人数以及各作业之间的

练习题库2022-08-02  48

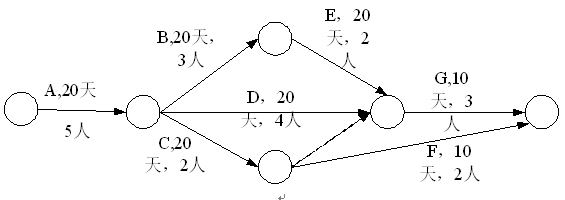

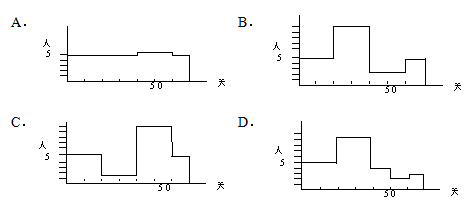

问题 某信息系统集成项目包括7个作业(A~G),各作业所需的时间、人数以及各作业之间的衔接关系如图所示(其中虚线表示不消耗资源的虚作业)。作业都按最早时间开始,那么正确描述该工程每一天所需人数的图为 ( ) 。A. 见题干A图B. 见题干B图C. 见题干C图D. 见题干D图

选项 A. 见题干A图
B. 见题干B图
C. 见题干C图
D. 见题干D图

答案 D

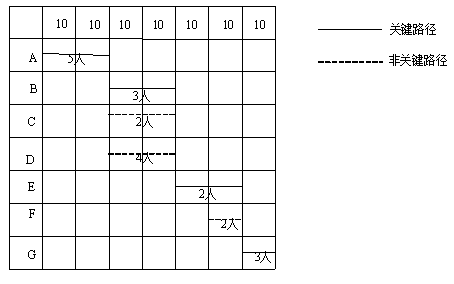

解析 先找出关键为路径:ABEG,总共20+20+20+10=70天。前20天,A工作在关键路径需要5人执行完成;BCD同时执行20天需要9人执行完成,此时,总共执行了40天,E、F同时执行10天,F执行完成,这10天总共需要4人,E接着工作10天,需要2人完成,最后10天G工作需要3人,对此图,答案为D。如下图示:看出需要最多9人。
