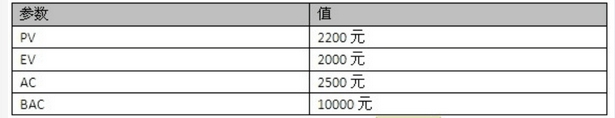

某信息系统集成项目采用净值分析技术进行成本控制,假设当前状况数据如下表所示,则该

admin2022-08-02  32

问题 某信息系统集成项目采用净值分析技术进行成本控制,假设当前状况数据如下表所示,则该项目的CPI、EAC、当前项目的状态分别是 (46) 。A. 0.8,12 500元,进度滞后且成本超支B. 0.8,10 000元,进度提前且成本超支C. 1.25,12 500元,进度滞后且成本低于预算D. 1.25,10 000元,进度提前且成本低于预算

选项 A. 0.8,12 500元,进度滞后且成本超支
B. 0.8,10 000元,进度提前且成本超支
C. 1.25,12 500元,进度滞后且成本低于预算
D. 1.25,10 000元,进度提前且成本低于预算

答案 A

解析 此题没有说是否是典型还是非典型偏差,当采用EAC=ac+(bac-ev)/cpi这个公式时,A选项符合要求。
转载请注明原文地址:https://tihaiku.com/congyezige/2295654.html

最新回复(0)
