某公司承建一座桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断

最全题库2022-08-02  42

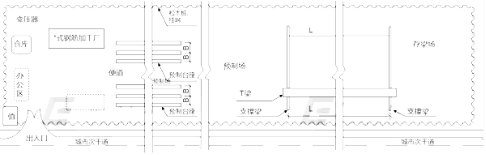

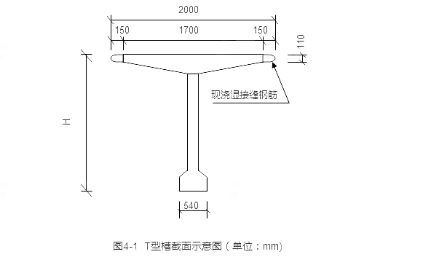

问题 某公司承建一座桥梁工程,桥梁上部结构为9孔30m后张法预应力混凝土T梁,桥宽横断面布置T梁12片,T梁支座中心线距梁端600mm,T梁横截面如图4-1所示。项目部进场后,拟在桥位线路上现有道路旁租地建设T梁预制场,平面布置如图4-2所示,同时编制了预制场的建设方案:(1)混凝土采用商品混凝土;(2)预测台座数量按预制工期120天、每片预制梁占用台座时间为10天配置;(3)在T梁预制施工时,现浇湿接缝钢筋不弯折,两个相邻预制台座间要求具有宽度2m的支模及作业空间;(4)露天钢材堆场经平整碾压后表面铺砂厚50mm;(5)由于该次干道位于城市郊区,预制场地用地范围采用高1.5m的松木桩挂网围护。监理审批监理审批预制场地建设方案时,指出预制场围护不符合规定,在施工过程中发生了如下事件:事件一:雨季导致现场堆放的钢绞线外包装腐烂破损,钢绞线堆放场处于潮湿状态。事件二:T梁钢筋绑扎,钢绞线安装、支模等工作完成并检验合格后,项目部开始浇筑T梁混凝土,混凝土采用从一端到另一端一次性全断面浇筑完成。问题:1.全桥共有T梁共有多少片为完成T梁预制任务最少应设置多少个预制台座均需列式计算2.列式计算图4-2中预制台座的间距B、和支撑梁的间距L。(单位以m表示)3.给出预制场围护结构的正确做法4.事件一的钢绞线应如何存放5.事件二中,T梁混凝土应如何正确浇筑

选项

答案

解析 1.T梁总数:12*9=108,预制台座n:108*10/n=120,n=108/12=92.B、=2/2+2+2/2=4m;L=30-0.6*2=28.8m3.围挡的用材应坚固、稳定、整洁、美观,宜选用砌体、金属材板等硬质材料,不宜使用彩布条、竹笆或安全网等。施工现场的围挡一般应高于1.8m,在市区主要道路内应高于2.5m,且应符合当地主管部门有关规定。4.应存放于仓库,仓库应干燥、防潮、通风良好、无腐蚀气体和介质。存放在室外时不得直接堆放在地面上,必须垫高、覆盖、防腐蚀、防雨露,时间不宜超过6个月。5.水平分层浇筑,底板-腹板(肋板)-顶板。
