某公司中标修建新建道路,全长2.5km,双向四车道,其结构从下至上为:20C、m
某公司中标修建新建道路,全长2.5km,双向四车道,其结构从下至上为:20C、m
admin
2022-08-02
39
问题

某公司中标修建新建道路,全长2.5km,双向四车道,其结构从下至上为:20C、m厚石灰稳定碎石底基层,38C、m厚水泥稳定碎石基层,8C、m厚粗粒式沥青混合料底面层,6C、m厚中粒式沥青混合料中面层,4C、m厚细粒式沥青混合料表面层。项目部编制的施工机械主要有:挖掘机,铲运机,压路机,洒水车,平地机,自卸汽车。施工方案中:石灰稳定碎石底基层直线段由中间向两边、曲线段由外侧向内侧的方式进行碾压;沥青混合料摊时应对温度随时检查,用轮胎压路机初压,碾压速度控制在1.5-2.0km/h,施工现场设立了公示牌:内容包括工程概况牌、安全生产文明施工牌,安全纪律牌。项目部将20C、m厚石灰稳定碎石底基层,38C、m厚水泥稳定碎石基层,8C、m厚粗粒式沥青混合料底面层,6C、m厚中粒式沥青混合料中面层,4C、m厚细粒式沥青混合料表面层等五个施工过程分别用Ⅰ、Ⅱ、Ⅲ、Ⅳ、Ⅴ表示,并将Ⅰ、Ⅱ两项划分成4个施工段(1)(2)(3)(4)。I,II两项在各施工段上持续时间如表4-1所示:

而III,IV,V不分施工段连续施工,持续时间均为一周。项目部按各施工段持续时间连续,均衡作业,不平行,搭接施工的原则安排了施工进度计划(表型如表4-2)表4-2施工进度计划表
问题:1.补充施工机械种类计划表中缺少的主要机械。2.请给出正确的底基层碾压方法,沥青混合料的初压设备。3.沥青混合料碾压温度是依据什么因素确定的4.除背景内容外现场还应设立哪些公示牌5.请按背景中要求和表4-2形式,用横道图表示,画出完整的施工进度计划表,并计算工期。
选项
答案
解析

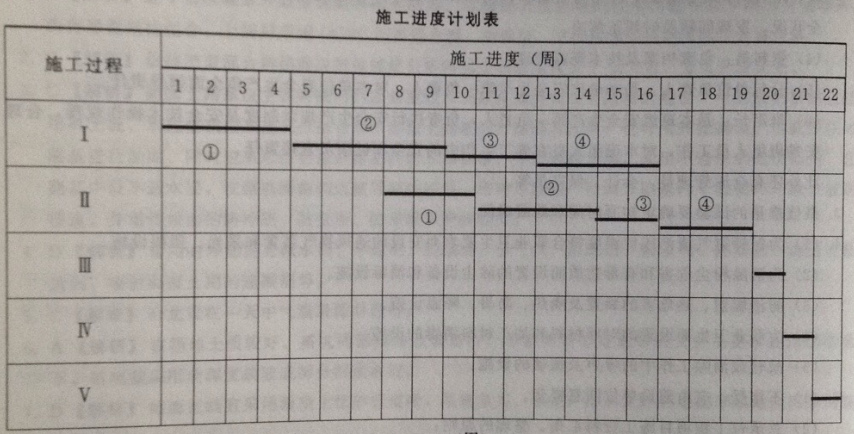

1.装载机、推土机、小型夯实机械、摊铺机、透层沥青洒布车、轮胎压路机。2.直线段由两侧向中心,设超高的该由内侧向外侧初压选用钢轮压路机。3.沥青种类、压路机种类、气温、厚度。4.管理人员名单及监督电话牌、消防保卫牌、安全生产无重大事故牌;以及施工现场总平面图等5.工期22周,横道图如下:
转载请注明原文地址:https://tihaiku.com/congyezige/1792121.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
结构化:老师早晨陪早读,中午陪午休,晚上陪晚自习,你怎么看?
全国教师资格面试的基本结构是“5+10+5”,即5分钟结构化+10分钟试讲+
根据全国教师资格面试的基本结构,答辩环节是指考官通过追问环节(时长5分钟),
【结构化试题】 你是应届毕业生,缺乏经验,如何能胜任这项工作?
【结构化试题】 如果在课堂上,有幼儿不遵守游戏规则,你怎么办?
【结构化试题】 在高校学风建设专项教育和治理行动中,有些高校推行无
【结构化试题】 有人说学生犯错要写检讨,老师犯了错绝对不能检讨,这
【结构化试题】 你班有一个小朋友只要有人碰她,她就会扔东西或推开饭
【结构化试题】 李老师对于上课不听课的同学有两个绝招,第一是让他们
【结构化试题】 有人说,集中教学没有游戏教学重要。对此你怎么看?(
随机试题
DothefollowingstatementsagreewiththeviewsofthewriterinReadingPassag
A——airtrafficcontrolsystem B——armedpolice C——crimeprevention
Foryearstheadvicehasbeenclear:Eatingfiveportionsadayoffruitand
轻刺激能唤醒,醒后能进行简短而正确的交谈,见于下列哪种意识障碍()A.嗜睡
在网络计划中,若某工序的总时差为5d,局部时差(自由时差)为3d,则在不影响后续
下列关于约定回购式证券交易的说法中有误的()A.证券公司应当对约定回购式证
A.鸢尾科B.兰科C.姜科D.天南星科E.菊科白及来源于
含有十五元环的大环内酯类抗生素是A.红霉素 B.罗红霉素 C.克拉霉素 D
关于趋势线,下列说法正确的是(〉。 A.趋势线分为长斯趋势线与短期趋势线两
2008年4月1日,甲公司将其厂房无偿转让给乙公司,导致甲公司的债权人丙公司无法
最新回复
(
0
)
