南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位
南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位
考试题库
2022-08-02
63
问题

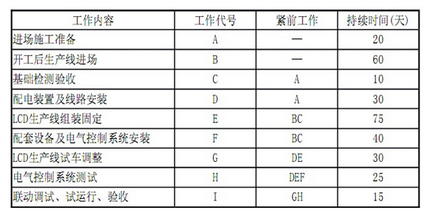

南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表。LCD生产线安装网络计划工作逻辑关系及持续时间如下表
备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。问题1.按LCD生产线安装网络计划工作的逻辑关系及工作持续时间表,为A施工单位项目部绘出安装进度双代号网络计划图。2.分析影响工期的关键工作是哪几个总工期需多少天3.基础检验工作增加到30天,是否影响总工期说明理由。4.LCD生产线设备晚到7天,是否影响总工期说明理由。5.如按合同工期完成,A施工单位如何进行工期调整
选项
答案
解析

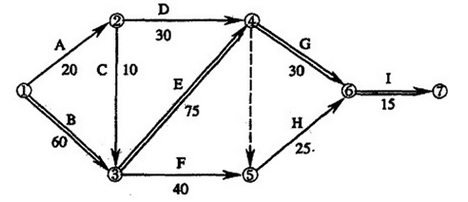

1.LCD生产线安装进度双代号网络计划(如下图)
的关键工作是:B生产线进场;E生产线组装固定;G生产线试车调整;I联动调试;试运行、验收。关键线路是:①③④⑥⑦工期:60+75+30+15=180天总工期为180天。3.基础检验工作C增加到30天,不会影响总工期,因为基础检验在非关键线路上,出现的偏差小于总时差30(60-30=30)天。4.LCD生产线设备E晚到7天,要影响总工期,因为该工作在关键线路上。5.A施工单位采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天,使工期按合同约定完成。
转载请注明原文地址:https://tihaiku.com/congyezige/1790029.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
下列环节既征消费税又征增值税的是()。A.粮食白酒的生产和批发环节 B.金银
某自营出口生产企业是增值税一般纳税人,从事进料加工复出口业务,按实耗法计算,出口
北京市某工业企业2015年实现会计利润总额200万元,在当年生产经营活动中发生了
某酒厂2015年10月生产A类白酒为酒基,加入果汁、香料等配制的酒共计100吨全
某公司是一家服装制造公司,该公司的生产流程都迸行了规范化,但是公司的内部控制并不
甲公司创办于1981年,前身为全国最早的12家合资企业之一,主要生产录音机。19
A公司是一家电脑生产商,其在生产电脑的过程中需要有各种原材料。在生产CPU等比较
甲公司是一家儿童食晶生产公司,公司设有不同的部口,营销部负责产品的营销和推广,产
甲公司是一家生产干巾和纸巾发展起来的企业,经过20多年的发展,该企业已经在家庭生
某玩具生产企业预计六一儿童节会有大量的订单,遂招聘了很多的临时人员,加班加点的赶
随机试题
Mr.Greenoftenhassupperathome,______?A、hasn’theB、hasn’tMr.GreenC、doe
大多数人都认同骑自行车环保并且能够有效避免交通拥堵的观点。然而,他们依然有充分的理由放弃骑自行车出行。最明显的理由是公共交通很便利。然而最重要的原因是他
Doppelganger,aSanFrancisco-basedstartupislaunchingavirtualworldtoday
AnexplosionhadthrownradiomanHarleyOlsonoutofbed.Heworkedwildly,
建筑工程量清单中规定砌筑实心墙凸出墙面但不能增加计算工程量,并入墙体的砌体是(
孕前体重正常,不计划哺乳的女性,其适宜的孕期增重为( )kg。A.10 B.
胚胎期形成唇裂畸形的时期是A、第2~4周 B、第6~8周 C、第12~14周
FA0的“食品法典委员会”制定的农产品质量标准可被看作是( )。A.专用标准
下列施工过程中,作为建造类施工过程而必须列入流水施工进度计划之中的有()。
小脑出血的常见表现为() A.眩晕、频繁呕吐、头痛、病变侧共济失调 B.意识
最新回复
(
0
)
