某机电公司承建某市新建一座油库的机电安装工程任务。工程内容包括:3000m3、5

练习题库2022-08-02  42

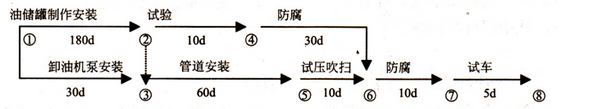

问题 某机电公司承建某市新建一座油库的机电安装工程任务。工程内容包括:3000m3、5000m3储油罐各四台、卸油站一座及输油管网工程等。合同工期为270d,土建工程已全部完工。该公司项目部根据劳动力资源和施工机具的条件(主要是电焊工和焊机),优先安排储油罐制作安装,待完成后,再进行输油管网施工。储油罐安装采取液压顶升倒装法,焊前进行了焊接工艺评定。项目部制订的网络进度计划如下图所示:在施工过程中,由于气候条件影响,致使储油罐制作安装延期20d。为确保工期,项目部对原网络进度计划进行及时调整。问题:(1)本工程应编制哪几种主要的施工方案哪些方案应形成专项安全技术措施方案(2)用节点编号表示上述网络计划的关键线路,总工期为多少天(3)该工程有哪些特种作业人员(4)质检人员发现油罐焊接出现变形问题,用因果图分析法分析造成构件发生焊接变形质量问题的原因,提出改进措施和对策。

选项

答案

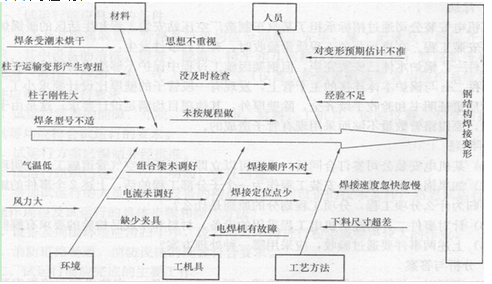

解析 (1) (本小题11分)本工程应编制的施工方案有:油储罐的吊装方案、焊接方案、检验试验方案(3分);管道的焊接方案、试压方案(2分);试车方案(1分);临时用电方案(1分)。其中危险性较大的应形成专项安全技术措施方案(1分),本案例有:油储罐的吊装方案、焊接方案、临时用电方案(3分)。(2) (本小题4分)①一②一③一⑤一⑥一⑦一⑧(2分);总工期为265d(2分)。(3) (本小题5分)本工程的特种作业人员有:焊工、起重工、电工、厂内运输工(叉车工)、架子工等(5分)。(4) (本小题5分)
转载请注明原文地址:https://tihaiku.com/congyezige/1789590.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
