某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32000m2,施

免费题库2022-08-02  38

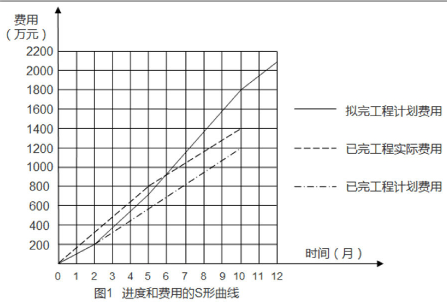

问题 某安装公司承担某市博物馆机电安装工程总承包施工,该工程建筑面积32000m2,施工内容包括:给排水、电气、通风空调、消防、建筑智能化工程,工程于2010年8月开工,2011年7月竣工,计划总费用2100万元。施工过程中项目部绘制了进度和费用的S形曲线(见图1),对工程进度和费用偏差进行分析:通风空调工程于2011年6月进行系统调试,安装公司主要考核了室内空气温度是否达到设计要求,并做了10小时带冷源的试运转。工程竣工验收合格后,建设方立即向公安机关消防机构报送了工程竣工验收报告,有防火性能要求的建筑构件、建筑材料、室内装饰材料符合国家标准或行业标准的证明文件、施工和监测单位的合法身份证明及资质等级证明文件等资料,申请备案。【问题】1.计算工程施工到第10个月时,项目部的进度偏差和费用偏差。2.通风空调系统调试中还有哪些考核指标3.建设方申请消防竣工验收备案是否正确说明理由。4.消防竣工验收还应提交哪些资料

选项

答案

解析 1.  计算工程施工到第10个月时,项目部的进度偏差和费用偏差。答:工程施工到第10个月时,项目部的进度偏差和费用偏差如下:第10个月时,拟完工程计划费用是1800万元,已完工程实际费用是1400万元,已完工程计划费用是1200万元,进度偏差(SV)=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)=1200-1800=-600(万元),说明实际进度落后计划进度600万元。费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(ACWP)=1200-1400=-200(万元),说明项目运行超出预算费用200万元。2.  通风空调系统调试中还有哪些考核指标 答:系统调试主要考核室内的空气温度,相对湿度,气流速度,噪声或空气的洁净 能否达到设计要求,是否满足生产工艺或建筑环境要求,防排烟系统的风量与正压是否负荷设计和消防的规定。3.  建设方申请消防竣工验收备案是否正确 说明理由。答:不正确。原因是博物馆面积为32000㎡>20000㎡,建筑面积>20000㎡的博物馆属于人员密集场所,需要由建设单位向公安机关消防机构申请消防验收,所以必须向消防机构申请验收而不是备案。4.  消防竣工验收还应提交哪些资料 答:申请消防验收除了背景资料中的三项外,还应提供建设工程消防验收申报表;消防产品质量合格证明文件,消防设施,电气防火技术检测合格证明文件等资料。
