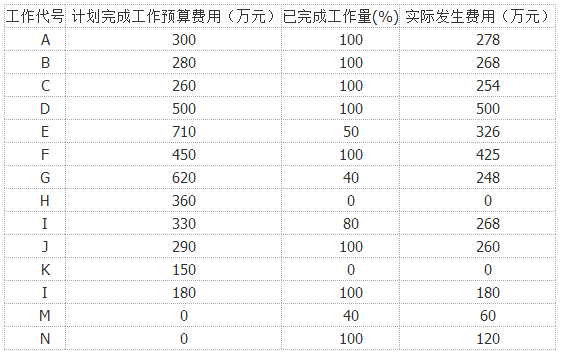

某施工项目进展到第15周后,对前14周的工作进行统计检查,有关情况如下表所示:

题库2022-08-02  33

问题 某施工项目进展到第15周后,对前14周的工作进行统计检查,有关情况如下表所示:备注:工作M、N原没有计划,统计时已经进行了施工;工作I、J虽有计划,但是并没有施工。问题(1)简述挣值法中三参数(费用值)的代号及含义。(2)求出前14周每项工作的BCWP及14周末的BCWP。(3)计算14周末的合计BCWS、ACWP。(4)计算14周的CV与SV,并分析成本和进度情况。(5)计算14周的CPI、SPI,并分析成本和进度情况。

选项

答案

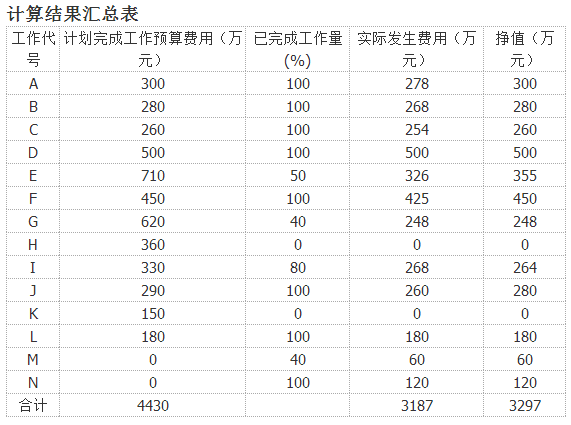

解析 (1)挣值法的三个参数(费用值)为:1)BCWS:计划完成工程预算费用,是根据预算安排,在某一时刻应当完成的工作(或部分工作),以预算为标准所需的资金总额。2)BCWP:已完成工作预算费用,是指某一时间已经完成的工作(或部分工作),以批准认可的预算为标准所需的资金总额。3)ACWP:已完成工作实际费用,是指到某一时刻为止,已完成的工作(或部分工作)所实际花费的总金额。(2)计算结果如下表所示:(3)14周末累计的计划完成工作预算费用BCWS为4430万元,已完成工作实际费用ACWP为3187万元。(4)14周末的CV与SV1)费用偏差:CV=BCWP-ACWP=3297-3187=110万元,由于CV为正,说明费用节支。2)进度偏差:SV=BCWP-BCWS=3297-4430=-1133万元,由于SV为负,说明进度拖后。(5)14周末的CPI与SPI1)费用绩效指数:CPI=BCWP/ACWP=3297/3187=1.035,由于CPI>1,说明费用节支。2)进度绩效指数:SPI=BCWP/BCWS=3297/4430=0.744万元,由于SPI<1,说明进度拖后。
转载请注明原文地址:https://tihaiku.com/congyezige/1788860.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
