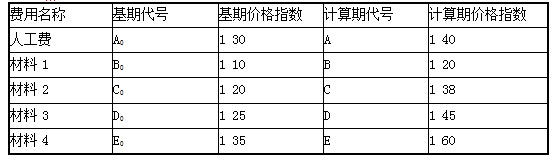

背景某施工单位通过公开招标中标某工程,与业主签订的承包合同部分内容有:(1)工程

admin2022-08-02  38

问题 背景某施工单位通过公开招标中标某工程,与业主签订的承包合同部分内容有:(1)工程合同总价2100万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的35%;材料有4种可调:材料1占5%,材料2占15%,材料3占15%,材料4占10%;不调值费用占工程价款的20%。价格指数如下:开工前业主向承包商支付合同价的15%作为预付备料款,主要材料及构配件金额占合同总额的65%。竣工前全部结清。(2)工程进度款逐月结算。(3)本工程采用固定单价合同计价模式,当实际工程量增加或减少超过清单工程量的5%时,合同单价予以调整,调整系数为0.95或1.05。合同履行过程中,施工单位对清单工程量进行了复核。其中:钢筋实际工程量为9600t,钢筋清单工程量为10176t(清单报价为5800元/工);土方实际工程量为30240m3,土方清单工程量为28000m3(清单报价为32元/m3)。施工单位向建设单位提出钢筋与土方工程的价款调整报告。1.该工程预付备料款和起扣点是多少?2.列出动态结算公式,并计算该工程调价后的实际结算价。3.施工单位提出的钢筋和土方工程价款是否应予以调整?分别说明理由,并列式计算调整后的价款是多少万元(保留两位小数)。

选项

答案

解析 1.工程预付款:2100×15%=315万元;预付款起扣点:2100-315/65%=1615.38万元。

2.动态结构调值公式及计算如下:P=P0(a0+a1A/A0+a2B/B0+a3C/C0+a4D/D0+a5E/E0)=2100×(0.2+0.35×140/130+0.05×120/110+0.15×138/120+0.15×145/125+0.1×160/135)=2100×(0.2+0.376+0.0545+0.1725+0.174+0.1185)=2100×1.0955=2300.55万元。

3.钢筋价款可以调整;理由:钢筋实际工程量与清单量量差:丨(9600-10176)/10176丨=5.6%>5%,故可以调整;调整后钢筋价款:9600×5800×1.05=5846.40万元。土方价款可以调整;理由:土方实际工程量与清单量量差:丨(30240-28000)/28000丨=8%>5%,故可以调整;不调整部分:28000×(1+5%)=29400;调整后土方价款:29400×32+(30240-29400)×32×0.95=96.63万元。
转载请注明原文地址:https://tihaiku.com/congyezige/1788856.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
