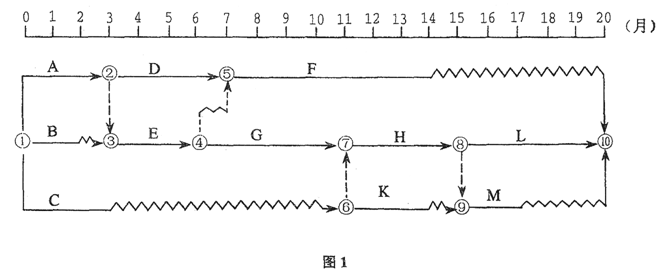

背景资料某工程项目合同工期为20个月,建设单位委托某监理公司承担施工阶段监理任务。经总监理工程师审核批准的施工进度计划如图1所示(时间单位:月),各项工作均匀速施工

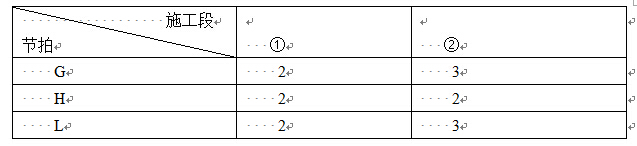

施工准备和过程中发生以下事件:事件1,由于建设单位负责的施工现场拆迁工作未能按时完成,总监理工程师口头指令承包单位开工日期推迟4个月,工期相应顺延4个月,鉴于工程未开工,因延期开工给承包单位造成的损失不予补偿。事件2,推迟4个月开工后,当工作G开始之时检查实际进度,发现此前施工进度正常。此时,建设单位要求仍按原竣工日期完成工程,承包单位提出如下赶工方案,得到总监理工程师的同意。该方案将G、H、L三项工作均分成两个施工段组织流水施工,数据见施工段及流水节拍表(单位:月)
1.如果工作B、C、H要由一个专业施工队顺序施工,在不改变原施工进度计划总工期和工作工艺关系的前提下,如何安排该三项工作最合理?此时该专业施工队最少的工作间断时间为多少?2.指出事件1总监理工程师做法的不妥之处,并写出相应的正确做法3.请问组织何种流水施工?计算流水参数并计算G、H、L三项工作流水施工的工期为多少?工程总工期是多少?4.请画出流水施工横道图
选项
答案
解析

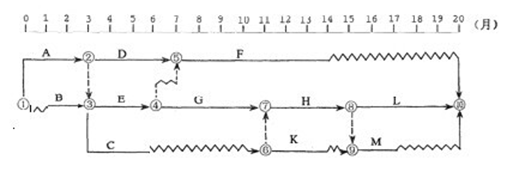

1、应按工作BCH顺序安排(1分),B工作晚开工一个月(1分)。该专业队施工中最少的工作间断时间为5个月(2分)。
2(1)总监用口头指令不妥(1分),应该以书面形式通知承包单位推迟开工日期(1分);(2)给承包单位造成的损失不予补偿不妥。(1分)应顺延工期,并补偿因延期开工造成的损失(1分)。3(1)组织无节奏流水施工(1分)。(2)计算流水步距(1分)采用错位相减求得差数列:G与H之间
C与H间的流水步距:K〈G,H〉=max(2,3,—4)=3(月)(2分)H与L之间
H与L间的流水步距:K〈H,L〉=max(2,2,—5)??=2(月)(2分)(3)G、H、L三项工作的流水施工工期为:T=(3+2)+(2+3)(1分)=10(月)(1分)(4)此时工程总工期为:4+6+10=20(月)(1分)。4
转载请注明原文地址:https://tihaiku.com/congyezige/1788599.html
本试题收录于:
机电工程题库钟辉芳分类
机电工程
钟辉芳
相关试题推荐
(2020年真题)下列关于货币经纪公司的说法,错误的是()。A.货币经纪公司可
(2018年真题)消费金融公司的负债业务不包括()。A.固定收益类证券投资
(2020年真题)A是一家批准开业两年的汽车金融公司,其办理的下列业务不合规的是
(2018年真题)下列选项中,不属于金融租赁公司业务范围的是()。A.吸收银行
(2018年真题)根据《金融租赁公司管理办法》,金融租赁公司是以经营()业务为
(2017年真题)企业集团财务公司是以()为目的,为企业集团成员单位提供财务管
(2017年真题)下列选项中,不属于《企业集团财务公司管理办法》中符合条件的财务
(2020年真题)根据《信托公司管理办法》,信托公司对外担保余额不得超过其净资产
(2017年真题)信托公司管理信托计划,应当遵守的规定不包括()。A.不同信托
(2018年真题)信托公司固有投资业务不可开展的投资类型是()。A.金融类公司
随机试题
Whatwillthemanprobablydo?[originaltext]M:Couldyoutellmewhenthenext
ThomasMalthuspublishedhisEssayonthePrincipleofPopulationalmost200
设A为m×n矩阵,B为n×m矩阵,E为m阶单位矩阵,若AB=E,则A.A秩r(A
故事《看图讲述》 题目来源1月6日上午山东省滨州市面试考题 试讲题目1
目前认为HDV是HBV的A.卫星病毒B.类病毒C.朊粒D.噬菌体E.小RNA病毒
某测绘单位承接花园小区10栋约3万平方米的房产测绘任务,包括房产平面控制测量、房
甲房地产中介公司发现某大型小区有大量的空置房,并有许多客户要求购买或租赁该小区物
无权代理包括()。 A.未经授权的代理B.代理权消灭后的代理 C.滥用代
A公司2017年12月申请某项国家级研发补贴。申报书中的有关内容如下:本公司于2
实现下丘脑与神经垂体之间的功能联系,依靠A:垂体门脉系统 B:下丘脑促垂体区
最新回复
(
0
)
