背景某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施

练习题库2022-08-02  36

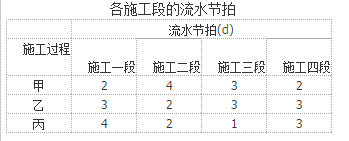

问题 背景某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。2.问题(1)该工程应采用何种的流水施工组织模式,除此之外,常用的组织方式还有哪些。(2)计算各施工过程间的流水步距和总工期。(3)试编制该工程流水施工计划图。

选项

答案

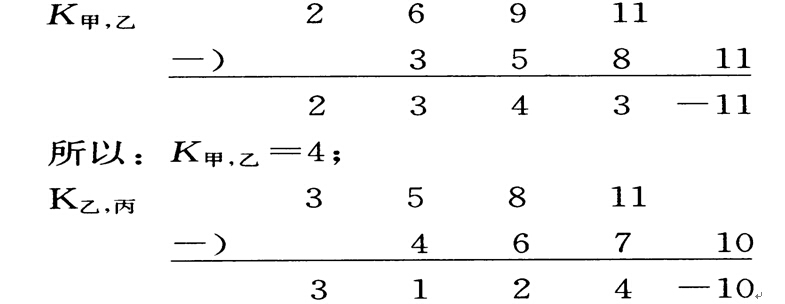

解析 (1)根据工程特点,该工程只能组织无节奏流水施工。除此之外,常用的组织方式还有:等节奏流水施工、异节奏流水施工。(2)求各施工过程之间的流水步距:1)各施工过程流水节拍的累加数列:甲:2??6??9??11;乙:3??5??8??11;丙:4??6??7??10。2)错位相减,取最大值得流水步距:所以:K乙,丙=4。3)总工期:T=∑Kj,j+l+tn一∑C+∑Z+∑G=?(4+4)+(4+2+1+3)+2-1=19d。(3)水施工计划图如下所示。无节奏流水施工计划图
转载请注明原文地址:https://tihaiku.com/congyezige/1788598.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
