背景某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流

资格题库2022-08-02  37

问题 背景某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。已知:(1)地面±0.00m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。(2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4周、4周、2周。问题(1)地下主体工程适合采用何种形式的流水施工方式?并计算流水施工工期。(2)地上工程适合采用何种形式的流水施工形式?并计算流水施工工期。(3)如果地上、地下均采用相应适合的流水施工组织方式,现在要求地上部分与地下部分最大限度地搭接,各施工过程间均没有间歇时间,计算最大限度搭接时间。(4)试按第3问的条件绘制流水施工进度计划,并计算总工期。

选项

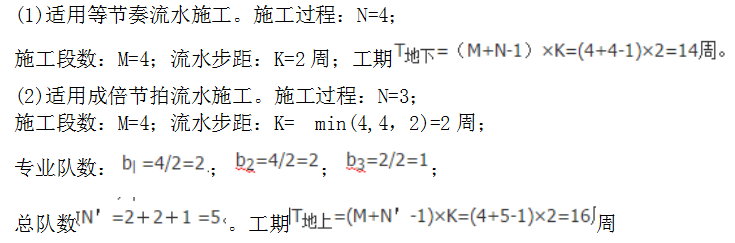

答案

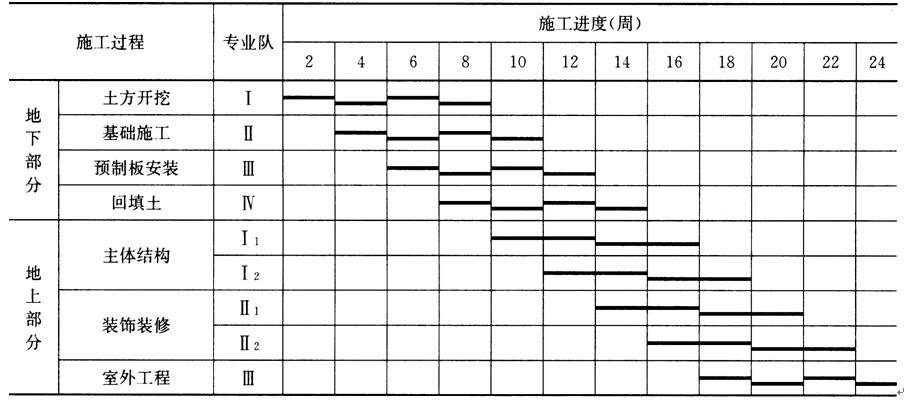

解析 (3)最大限度的搭接时间,即最早的施工段地下部分最后一个施工过程完成后,迅速开始此施工段地上部分后续施工。此时其他施工段地下部分仍继续施工,这一段时间即为最大限度的搭接时间。地下部分最后的施工过程为回填土,回填土施工过程在四个流水段上的流水节拍为:2、2、2、2周,其中第一个施工段施工2周结束后,即开始进入地上部分施工,故最大限度搭接时间为剩余三个施工段施工时间:2+2+2=6周。(4)当第一幢地下工程完成后即可进行地上工程,则总工期应按如下式计算:
转载请注明原文地址:https://tihaiku.com/congyezige/1788597.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
