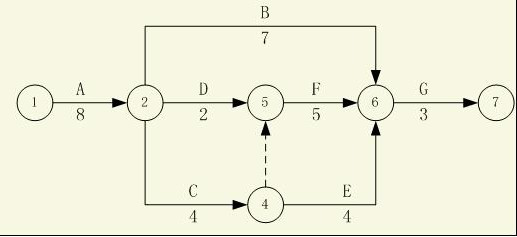

某分部工程双代号网络图如下图所示,则工作D、的总时差和自由时差依次为()。

题库2022-08-02  66

问题 某分部工程双代号网络图如下图所示,则工作D、的总时差和自由时差依次为()。A、1天和1天  B、1天和2天C、2天和1天  D、2天和2天

选项 A、1天和1天
B、1天和2天
C、2天和1天
D、2天和2天

答案 D

解析 该项目的关键线路为:A、—C、—F—G。计算得D、的最早开始时间和最迟开始时间分别为8、10,最早完成时间为10。F的最最早开始时间为12。D、的总时差=D、的最迟开始时间-D、的最早开始时间=10-8=2天。D、的自由时差=F的最早开始时间-D、的最早完成时间=12-10=2天。
转载请注明原文地址:https://tihaiku.com/congyezige/1786330.html
本试题收录于: 机电工程题库钟辉芳分类

最新回复(0)
