某分部工程双代号网络计划如下图所示,图中箭线下方数字是各项工作的持续时间(单位:

题库2022-08-02  66

问题 某分部工程双代号网络计划如下图所示,图中箭线下方数字是各项工作的持续时间(单位:周)。关于该分部工程网络计划图的说法,正确的是(  )。A.总工期为19周B.关键线路有两条C.工作②—⑥的总时差大于自由时差D.工作④—⑦为关键工作

选项 A.总工期为19周
B.关键线路有两条
C.工作②—⑥的总时差大于自由时差
D.工作④—⑦为关键工作

答案 B

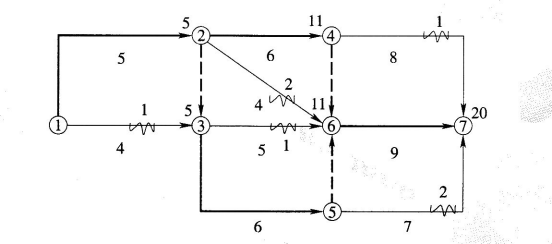

解析 用标号追踪法,进行标注后,可得总工期为20周(标号追踪后,最后一个节点的标号就是总工期),故选项A错误;工作②—⑥的总时差与自由时差均为2(其上波形线为2,其后续有一条关键线路⑥—⑦,因此总时差和自由时差都是2),故选项C错误;工作④—⑦为非关键工作(没在关键线路上。图中关键工作均标为粗线。该工作标为细线,且其上有波形线,一定为非关键线路),故选项D错误。正确的只有选项B,有两条关键线路:①—②—④—⑥—⑦;①—②—③—⑤—⑥—⑦。
