共用题干 根据题意,回答下列问题:关于工作D的时间参数的说法中,正确的为()。

admin2022-08-02  56

问题 共用题干根据题意,回答下列问题:关于工作D的时间参数的说法中,正确的为()。A:最迟开始时间为第3个月B:总时差为1个月C:自由时差为0个月D:最迟完成时间为第8个月

选项 关于工作D的时间参数的说法中,正确的为()。
A:最迟开始时间为第3个月
B:总时差为1个月
C:自由时差为0个月
D:最迟完成时间为第8个月

答案 BC

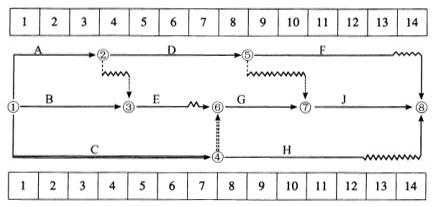

解析 时标网络计划关键线路的确定,应自终点节点逆箭线方向朝起点节点逐次进行判定,终点到起点不出现波形线的线路即为关键线路。对于本题就是①—④—⑥—⑦—⑧。
自由时差对于D工作而言就是其波形线的长度,他没有波形线,那就是没有自由时差。相应的D工作的总时差=紧后工作总时差的最小值=min{1、2}=1。
由总时差=最迟完成时间-最早完成时间,可以推出:最迟完成时间=最早完成时间+总时差。工作B的最早开始时间为第1个月月初,最早完成时间为第4个月月末,因为工作B有1个月的总时差,所以它的最迟完成时间为第5个月月末。
自由时差是不影响紧后工作的情况下可以利用的机动时间,总时差是不影响总工期的情况下可以利用的机动时间,如果延期超过了这两者,那对紧后工作和总工期都有影响。工作E有一个月的自由时差和一个月的总时差,工作E实际进度推迟2个月,将导致影响紧后工作的最早开始时间推迟1个月,总工期延长1个月。
转载请注明原文地址:https://tihaiku.com/caiwukuaiji/491058.html

最新回复(0)
