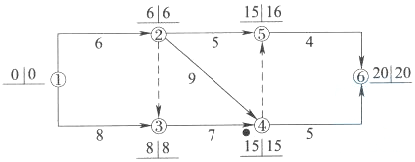

某工程双代号网络计划如下图所示,图中已标由各节点的最早时间和最迟时间。该计划表明

admin2022-08-02  42

问题 某工程双代号网络计划如下图所示,图中已标由各节点的最早时间和最迟时间。该计划表明( )。A:工作1-2为关键工作B:工作2-4的总时差为零C:工作2-5的自由时差为1D:工作3-4为非关键工作E:工作5-6的总时差为1

选项 A:工作1-2为关键工作
B:工作2-4的总时差为零
C:工作2-5的自由时差为1
D:工作3-4为非关键工作
E:工作5-6的总时差为1

答案 ABE

解析 2019版教材P127
采用标号法确定关键线路:①→②→④→⑥和①→③→④→⑥,所以选项A、B是正确选项;工作2-5的EF=II,工作5-6的ES=15,工作2-5的自由时差为4;工作3-4是关键线路上的工作,所以是关键工作;工作5-6的ES=15,计划工期为20,工作5-6的LF=20,工作5-6的LS=16,所以工作5-6的总时差为1。
