问题 某建设项目的一层主体工程由甲、乙、丙三个施工过程组成,它们在各个施工段上的流水节拍依次为3天、9天和6天,若组织成倍节拍流水施工,且施工段数等于参加流水作业的专业工作队数,则其流水施工工期是(  )天。A.15B.18C.24D.33

选项 A.15
B.18
C.24
D.33

答案 D

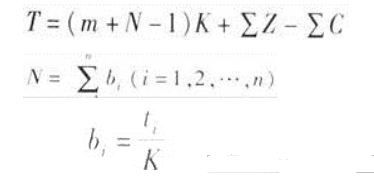

解析 成倍节拍流水施工组织形式的流水工期计算公式为:式中, m 为施工段数; N 为确定参加流水作业的专业工作队数; bi为确定第 i 个施工过程的专业工作队数; K 为流水步距,取各施工过程的流水节拍的最大公约数;∑Z 为技术间歇时间之和;∑C 为平行搭接时间之和。代入题中数据,得 K=3, N=3/3+6/3+9/3=6,则 T=(6+6-1) ×3=33(天)
