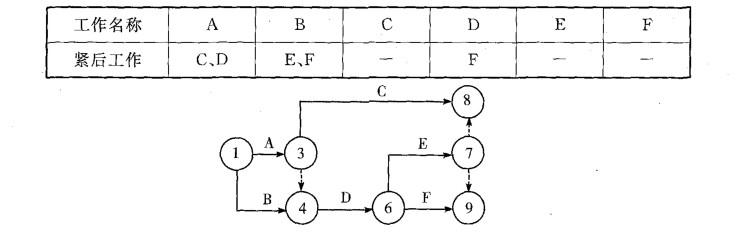

根据下表给定的工作间逻辑关系绘成的双代号网络计划如下图所示,图中的错误有( )
根据下表给定的工作间逻辑关系绘成的双代号网络计划如下图所示,图中的错误有( )
资格题库
2022-08-02
113
问题
根据下表给定的工作间逻辑关系绘成的双代号网络计划如下图所示,图中的错误有( )
A.节点编号有误 B.有循环回路C.有多个起点节点 D.有多个终点节点E.不符合给定的逻辑关系
选项
答案
DE
解析
D项,网络图应只有一个起点节点和一个终点节点,该图中8和9号节点都是终点节点;E项,在网络图中,相对于某工作而言,紧排在该工作之后的工作称为该工作的紧后工作,该图中B的紧后工作不是E、F,是D,不符合给定的逻辑关系。
转载请注明原文地址:http://tihaiku.com/jzgc/331056.html
本试题收录于:
工程项目组织与管理题库投资咨询工程师分类
工程项目组织与管理
投资咨询工程师
相关试题推荐
某双代号网络计划如下图(时间单位:天),其关键线路有()条。 A.2
某网路计划,工作之间的逻辑关系如下表所示,关键线路是()。 A.B-E-
根据表中给出的逻辑关系绘制的双代号网络图如下图所示,图中绘图的错误是()。
某工程进度计划执行到第6月底和第9月底绘制的实际进度前锋线如下图所示,图中表明的
某分部工程双代号网络计划如下图所示,其存在的作图错误有()。 A.节点编
某工程双代号网络计划如下图所示,工作B的紧后工作有()。 A.工作J
根据《标准材料采购招标文件》,合同材料的所有权和风险自( )时起由卖方转移到买方
某工程横道计划如下图所示,图中表明的正确信息是( ) A.截止检查日期,进度超
某分部工程双代号时标网络计划如下图所示(时间单位:天),工作A的总时差为(
工程项目单代号网络计划如图所示,该计划中的关键路线有()条。 A.1
随机试题
TheTruthabouttheEnvironmentA)Formanyenvironmentalists,t
EDTA标准曲线用来确定水泥或石灰稳定材料中水泥或石灰的剂量,曲线以同一水泥或石
关于输卵管妊娠,以下哪项是正确的A.必须有停经史 B.妊娠试验阳性,可排除输卵
我国侧重制定了资源节约和环境保护的相关税种,这一政策属于()。A:产业政策
患者,60岁,患有慢性肺源性心脏病,缺氧和二氧化碳潴留同时并存,发绀,宜选用的氧
在动画片的题材中,童话、神话、民间故事等文化事象占有了很大的比例,就是因为这些题
经济合同的违约应负责任之一是 a.违约金 b.滞纳金
计算机撮合成交方式是根据( )的原理设计而成的一种计算机自动化交易方式。A.公开
共用题干 一般资料:求助者,女性,12岁,小学六年级学生,因地震受到心理创伤,
投资项目决策分析与评价的基本要求包括贯彻落实科学发展观、资料数据准确可靠和()
最新回复
(
0
)
