问题

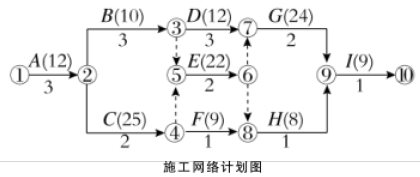

某项目的钢筋混凝土工程施工网络计划图如下图所示。
其中:工作 A、B、D 是支模工程;C、E、G 是钢筋工程;F、H、I 是浇筑混凝土工程。箭线 之下是持续时间 (周),箭线之上是预算费用,并列入了下表中,计划工期为 12 周,工程进行到 第 9 周时,工作 D 完成了 2 周,工作 E 完成了 1 周,工作 F 已经完成,工作 H 尚未开始?网络计划的工作时间和预算造价表
【问题】1. 请绘制本案例的实际进度前锋线.2. 第 9 周结束时累计完成造价多少? 按挣值法计算其进度偏差是多少?3. 如果后续工作按计划进行,试分析上述实际进度情况对计划工期产生了什么影响? 4. 重新绘制第 9 周至完工的时标网络计划?
选项
答案
解析

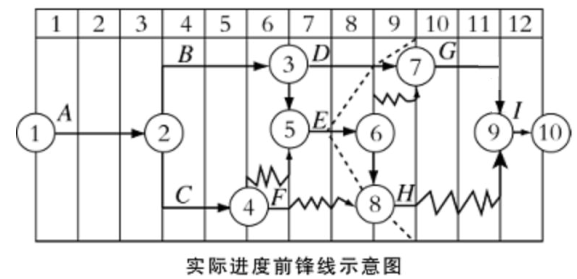

1. 根据第 9 周的进度检查情况,绘制的实际进度前锋线如下图所示?

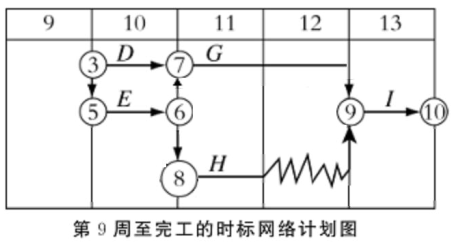

2.(1)根据第 9 周检查结果和表中所列数字,已完成工程预算造价是= A+B+2/3D+1/2E+C+F=12+10+2/3×12+1/2×22+25+9=75 (万元);到第 9 周应完成的预算造价可从上图中分析,应完成 A、B、D、E、C、F、H ,故:A+B+D+E+C+F+H=12+10+12+22+25+9+8=98 (万 元)?(2)根据挣值法计算公式,进度偏差为:SV =BCWP-BCWS =75-98=-23 (万元),即进度延误 23 万元;进度绩效指数为:SPI=BCWP÷BCWS=75÷98≈0.765=76.5% ,即完成计划的 76.5% ?3.从图中可以看出,工作 D、E 均未完成计划。工作 D 延误 1 周,这 1 周是在关键路上, 故将使项目工期延长 1 周?工作 E 不在关键线路上,它延误了 2 周,但该工作有 1 周总时差, 故也会导致工期拖延 1 周?工作 H 延误一周,但是它有 2 周总时差,对工期没有影响?工作 D、 E 是平行工作,工期总的拖延时间是 1 周?4.第 9 周至完工的时标网络计划图如下图所示?
转载请注明原文地址:http://tihaiku.com/jzgc/218318.html
本试题收录于:
二建建筑工程实务题库二级建造师分类
二建建筑工程实务
二级建造师
相关试题推荐
(2019年真题)根据《水利部关于修订印发水利建设质量工作考核办法的通知》(水建
(2018年真题)根据《水利水电工程施工组织设计规范》(SL303-2017),
背景资料 某施工单位承担新庄穿堤涵洞拆除重建工程施工,该涵洞建筑物级别为2级,
根据《水电水利工程施工监理规范》(DL/T5111-2012),工程变更分为(
根据《水利部关于修订印发水利建设质量工作考核办法的通知》(水建管[2018]10
某枢纽工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制
水库除险加固工程的主要工作内容有:坝基帷幕灌浆(A)、坝顶道路重建(B)、
以下不属于水利工程建设监理单位资质专业的是()。A.水利工程施工监理 B.
水利工程建设项目的质量监督期为()。A.工程开工之日始,到工程竣工验收委员
根据《水利水电建设验收技术鉴定导则》SL670-2015,蓄水安全鉴定工作程
随机试题
Extract1Simplyput,anewspapereditorialisanarticlethatexpressesan
Peoplewhoarenotself—confidentdependtoomuchonthepraiseofothersinord
患儿,男,5岁,查体发现口唇发绀,心前区隆起,胸骨左缘第3肋间可触及收缩期震颤,
A.ι平行于π B.ι在π上 C.ι垂直于π D.ι与π斜交
下列各项,属经行口糜阴虚火旺证临床表现的是()A.经行口舌生疮,口臭 B
关于一度直肠脱垂的临床表现,下列哪项不正确A.为直肠黏膜脱出,呈淡红色 B.脱
图中相互之间可以列总流伯努利方程的断面是:A.1-1断面和2-2断面 B.
下列选项中,没有错别字的是()。A.他躺在床上,翻来复去睡不着 B.每到周末,
材料1 丰收的季节,陕北高原到处是红彤彤的苹果。63岁的赵家村村民老赵
A.从事医师执业活动 B.中止医师执业活动 C.申请执业医师注册 D.不予
最新回复
(
0
)
