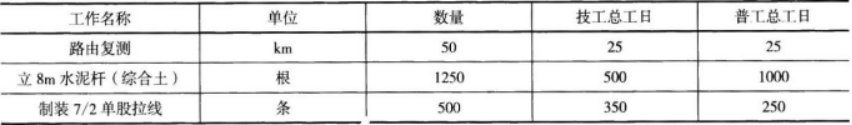

【背景资料】 某架空线路单位工程的工作量及技工、普工的总工日数如下表:

【背景资料】 某架空线路单位工程的工作量及技工、普工的总工日数如下表:
admin
2022-08-02
90
问题
【背景资料】某架空线路单位工程的工作量及技工、普工的总工日数如下表:
人工费按技工50元/工日、普工20元/工日,材料费预算价格为7000元/km,其他费用计划开支为20000元,工程按计划进度完工。本项目质量安全检查中的部分记录如下:A处:光缆在电杆两侧的第一只挂钩距电杆300mm,挂钩间距800mm;B处:进入ODF架时光缆的曲率半径是80mm,光缆的外径是10mm;C处:一人在吊板上挂跨越公路的光缆,有人在公路上疏导车辆通行。问题1.列式计算本工程的拟完工程计划施工成本和已完工程计划施工成本。2.如果材料费实际开支平均为6500元/km,其他费用实际开支为25000元,在其他条件不变的情况下,计算已完工程实际施工成本。3.计算本工程的成本偏差并简要分析。4.计算本工程的进度偏差并简要分析。5.说明质量安全检查发现的各处存在什么错误
选项
答案
解析
首先计算技工总工日为1845,普工总工日为1975。
1.
拟完工程计划施工成本和已完工程计划施工成本在此处是一样的,包括:
人工成本:1845×50+1975×20=131750元
材料成本:50×7000=350000元
其他成本:20000元
共计:131750+350000+20000=501750元
2.
已完工程实际施工成本:
人工成本:1845×50+1975×20=131750元
材料成本:50×6500=325000元
其他成本:25000元
共计:131750+325000+25000=481750元
3.
成本偏差=已完工程计划施工成本—已完工程实际施工成本=501750-481750=20000元
计算结果小于零,说明本工程施工成本节约了。
4.
进度偏差=已完工程计划施工成本—拟完工程计划施工成本=501750-501750=0元
计算结果等于零,说明本工程施工进度正常。
5.
A处:光缆在电杆两侧的第一只挂钩距电杆间距过大,挂钩间间距过大;
B处:光缆进入ODF架的曲率半径过小;
C处:跨越公路架设光缆作业,不得使用吊板作业方式。
转载请注明原文地址:http://tihaiku.com/jzgc/165880.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
单项工程验收合格后,共同签署“交工验收证书”的责任主体是()。A:发包人和承包人
某分部分项工程计划单价为6万元/m,当月计划完成工程量10m,当月实际完成工程量
某工程计划时间投资累计曲线图如右图所示。下列根据此图所得信息中,正确的是()。A
根据FIDIC合同,承包商向工程师提交竣工决算报告的时间是在承包商收到工程接收证
某工程承包人向发包人递交了200万元的进度款支付申请。按照《建设工程价款结算暂行
根据《标准施工招标文件》,下列关于投保责任的说法中,错误的是()。A:建筑工程一
投标人针对工程量清单中工程量的遗漏或错误,可以采取的正确做法是()。A:即向招标
某施工企业参加一市政道路工程投标,该企业的投标报价为6000万元,则其应交的投标
审查施工图预算工程量时,下列计算方法中,符合计算规则的是()。A:水塔定额是以“
应用预算单价法编制施工图预算时,在套用定额单价后,紧接的工作是()。A:计算工程
随机试题
Giventhat8percentoffoodcropsgrowsfasteronfarmsusinggrou
NarratorListentoapartofalectureinabusinessclass.[img]2011q1/ct_et
Theterm"BritishDisease"isnowoftenusedtocharacterizeBritain’seconomic_
股票的()由股票的价值决定并受供求关系的直接影响。A.理论价格 B.市场
房地产经纪人在询问客户需求时,适宜采用的提问方式是( )。A:封闭式 B:开
Thechangeinthatvillagewasmiraculou
一位教师教“因式分解”这一单元时,发现学生的知识基础差别较大,于是对八位成绩好的
手术中的道德要求最主要的是?A.全面系统,认真细致 B.综合分析.切忌片面
持票人依法按期向付款人提示承兑,付款人在3日内未作承兑与否的表示,应视为(
女,35岁。有胆囊结石病史8年。一天前出现左上腹剧烈疼痛,向腰背部放射,伴恶心、
最新回复
(
0
)
