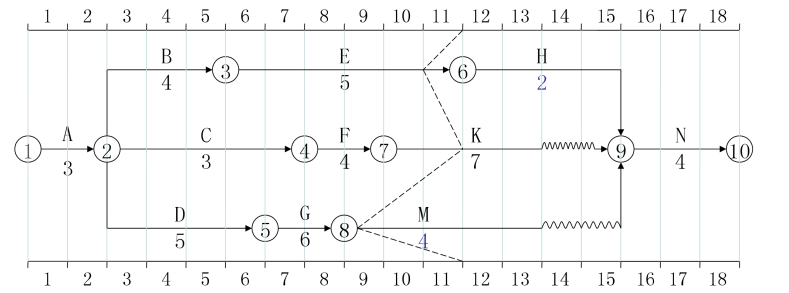

某建设工程, 施工单位编制如下网络计划, 经监理批准后实施(单位: 月)。
某建设工程, 施工单位编制如下网络计划, 经监理批准后实施(单位: 月)。
admin
2022-08-02
95
问题
某建设工程, 施工单位编制如下网络计划, 经监理批准后实施(单位: 月)。
假设各项工程匀速实施并按最早开始时间作业, 箭线下方的数字表示该工作每月计划完成的投资额(单位: 万元)。 11 月底的施工进度计划监测结果如上图实际进度前锋线所示。问题:1.施工进度计划监测方法还有哪些? 根据 11 月底的实际进度前锋线分析工程实际进展情况。2.运用赢得值法分析 11 月底的进度偏差及进度情况。
选项
答案
解析
1.(1) 施工进度计划实施监测方法还有: 横道图比较法; 图洛计划法; S 形曲线法; 香蕉型曲线比较法。(2) 工作 E 实际进度滞后 1 个月, 其为关键工作, 使总工期延长 1 个月;工作 K 实际进度与计划进度一致;工作 M 实际进度滞后三个月, 其有 2 个月的总时差, 使总工期延长 1 个月;所以该项目总工期延长一个月。2.已完工作预算费用=112 万元; 计划工作预算费用=129 万元。进度偏差=已完工作预算费用-计划工作预算费用=112-129=-17 万元<0。所以进度滞后 17 万元。3.12 月初至工程结束的网络图如下:
转载请注明原文地址:http://tihaiku.com/jzgc/128837.html
本试题收录于:
一建建筑工程实务题库一级建造师分类
一建建筑工程实务
一级建造师
相关试题推荐
单位工程质量验收合格,建设单位应在规定时间内报建设行政管理部门()。A.核
通过返修或加固处理仍不能满足安全使用要求的分部工程、单位工程,应()。A.
分部(子分部)工程质量验收记录表签字人包括()。A.建设单位项目负责人
根据《工业安装工程施工质量验收统一标准》,单位(子单位)工程施工质量验收项目应按
单位工程质量验收合格的规定为()。A.单位工程所含分部工程质量全部合格
分部工程质量验收应在各分项工程验收合格的基础上,由施工单位向()提出报验申
当现场条件不允许进行管道液压和气压试验时,经过设计和建设单位同意,也可以采取其他
吊装方案的主要内容包括()等。A.编制依据 B.编制说明 C.工艺设计
在管道压力试验时,用液压试验替代气压试验,应经同意认可的单位有()。A.建
空分制氧安装工程可分为()个子单位工程。A.1.00 B.2.00 C
随机试题
H.G.Wellswasmostfamousfor______.A、AroundtheWorldinEightyDaysB、OfH
规划建设北京城市副中心和河北雄安新区是推进京津冀协同发展的两项战略举措,将进一步
关于工程总承包企业的说法,正确的有()。A:仅具有施工资质的企业不可以承接工程
对尊重病人自主权的正确理解是A.医护人员的任何干预都是不道德的 B.适用于所有
对学生的学习水平进行评价,其最终目的是() A.选拔 B.排名
Thechangeinthatvillagewasmiraculou
A.琥珀胆碱B.筒箭毒碱C.毛果芸香碱D.美加明E.咪噻吩新斯的明能对抗其肌肉松
上市公司披露原则当中,真实原则是指公开的信息必须具有客观性、一致性和规范性,不得
投资项目决策分析与评价的基本要求包括贯彻落实科学发展观、资料数据准确可靠和()
负荷计箅时,划分用电设备组的原则是()。A.设备功率相近;B.功率因数相同;
最新回复
(
0
)
