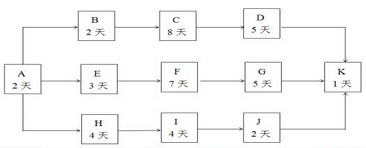

阅读下列说明,回答问题1至问题4,将解答填入答题纸的对应栏内。【说明】下图给出了一个信息系统项目的进度计划网络图(含活动历时)。

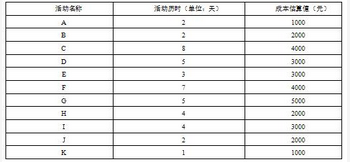

下表给出了该项目各项活动的历时和成本估算值
【问题1】(7分)(1)请指出该项目的关键路径。(2)请计算该项目的总工期。(3)请计算活动C的总浮动时间和自由浮动时间。【问题2】(4分)假设该项目无应急储备,管理储备为10000元,计算该项目的完工预算BAC和总预算。【问题3】(8)按照项目进度计划,第12天结束时应完成活动C、F、J,实际情况为:C完成了75%;F完成了100%;J完成了50%;实际花费25000元。请计算该时点的计划值PV、挣值EV、成本绩效指数CPI和进度绩效指数SPI。【问题4】(6分)在项目第12天结束时,项目经理对项目滞后的原因进行了分析,找出了滞后原因M(由于M造成的偏差是非典型的) (1)假设M在以后的项目实施过程中不会再发生,请计算完工估算EAC。(2)假设M在以后的项目实施过程中一直存在,请计算完工估算EAC。
选项
答案
解析
【问题1】(1)关键路径为ABCDK和AEFGK。(2)总工期18天。(3)C在关键路径上,总时差和自由时差为0。【问题2】BAC=1000+2000+4000+3000+3000+4000+5000+2000+3000+2000+1000=30000(元)总预算=BAC+管理储备=30000+10000=40000(元)【问题3】PV=1000+2000+4000+3000+4000+2000+3000+2000=21000(元)EV=1000+2000+75%×4000+3000+100%×4000+2000+3000+50%×2000=19000(元)CPI=EV/AC=19000/25000=0.76SPI=EV/PV=19000/21000=0.9【问题4】(1)若M在以后的项目实施过程中不会再发生,则属于非典型偏差EAC=ETC+AC=BAC-EV+AC=(30000-19000)+AC=36000(2)若M在以后的项目实施过程中一直存在,则属于典型偏差EAC=BAC/CPI=30000/0.76=39473.68
转载请注明原文地址:http://tihaiku.com/congyezige/2296274.html
本试题收录于:
高级信息系统项目管理师题库软件水平考试初中高级分类
高级信息系统项目管理师
软件水平考试初中高级
相关试题推荐
具体问题具体分析所依据的辩证法原理是()。 A.矛盾的同一性 B.矛盾的斗争
关于国家机关工作人员的社会公德问题,以下表述正确的是()。 A.国家机关工作人
中共六大对土地问题的贡献在于()。 A.明确规定没收一切地主的土地所有权 B
下列选项中不属于毛泽东在《中国革命战争的战略问题》-文中指出的中国革命战争主要特
某发达国家人士认为自己国家即使为解决气候变化问题而采取行动也不会取得很大成效,因
病人蒋某因为术后并发症问题,已经在病房住了2年了,她的病情非常复杂,医院已经反
根据下图某成年人血常规化验单上的部分数据,此人的健康问题最可能是: A.炎症
失眠是让很多人困扰的一个问题,下列选项中不利于改善失眠状况的是:A.白天尽量不午
甲、乙机关听讲座时,在关闭手机问题上表现出的不同行为方式,说明()。 A.职业
中共六大对土地问题的贡献在于()。 A.明确规定没收一切地主的土地所有权 B
随机试题
[originaltext]How’sthebookreviewgoing?(A)That’smyfavoriteauthor.(B)Pre
Whatcandogssee?Theanswertothisquestionisdisappointing;dogs【C1】___
PASSAGEFOURAncientGreek.由文中对阿基米德的拉丁引语可推知,他应是古希腊数学家,其实,由常识也可知阿基米德是希腊人,故Ancient
Weather(permit)______,wewillgohikingthedayaftertomorrow.permitting本题考查
Forthispart,youareallowed30minutestowriteanessayonholidayeconomy.
下列会计处理中,符合我国企业会计准则规定的有()。 Ⅰ.资产负债表日,可供出售
本公文属于:() A.解答性批复 B.肯定性批复 C.否定性批复 D
()是把推进计划所必须的各项工作,按其时间顺序和从属关系,用网络形式表示的一种
高程控制点布设的原则有()。A.高程控制测量的各个等级,视需要均可作为测区
预算定额中人工工日消耗量的确定方法包括( )。A.以劳动定额为基础确定 B.以
最新回复
(
0
)
